Dique

auxiliar

Vertedero

Túneles

de carga

Rellenos de la presa

Casa de

Máquinas

Descarga de Fondo

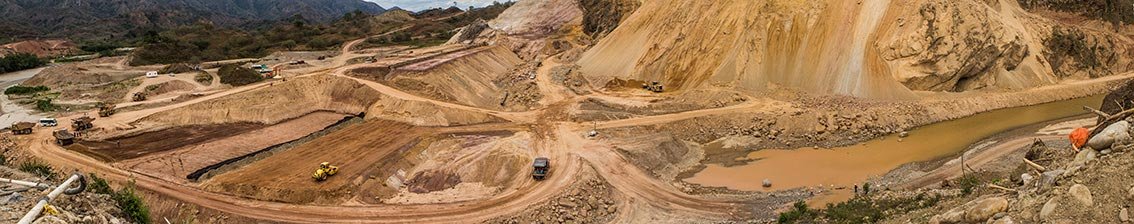

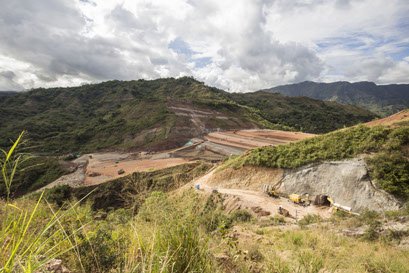

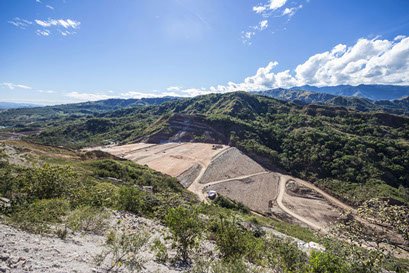

Dique Auxiliar

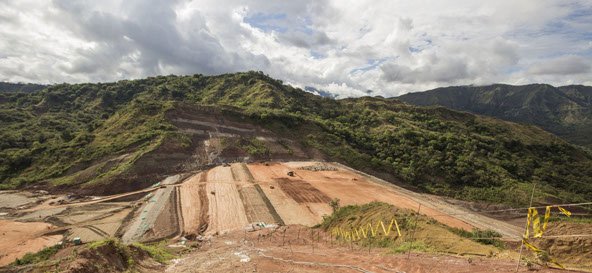

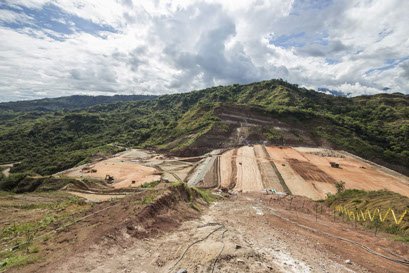

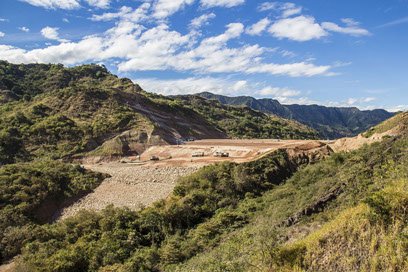

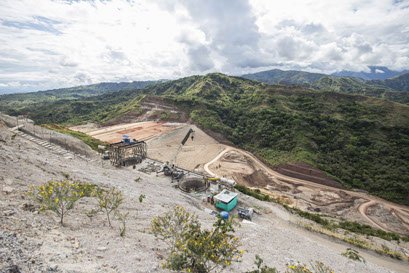

El dique auxiliar es una estructura de rellenos suplementaria que ayuda a contener el agua del embalse; el volumen total será aproximadamente de 3,5 millones de m3 de material compactado. Los rellenos se encuentran en un 40,2% de ejecución, se han puesto cerca de 1,4 millones m3 de material aproximadamente.

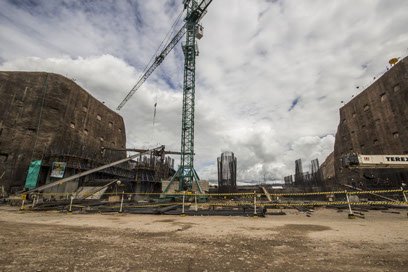

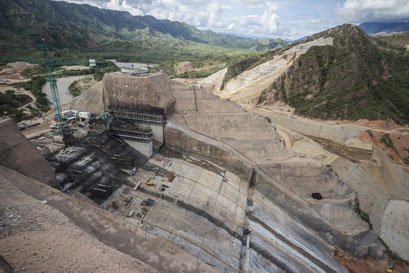

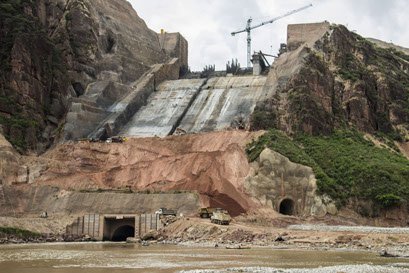

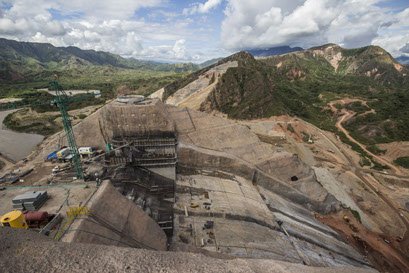

Vertedero

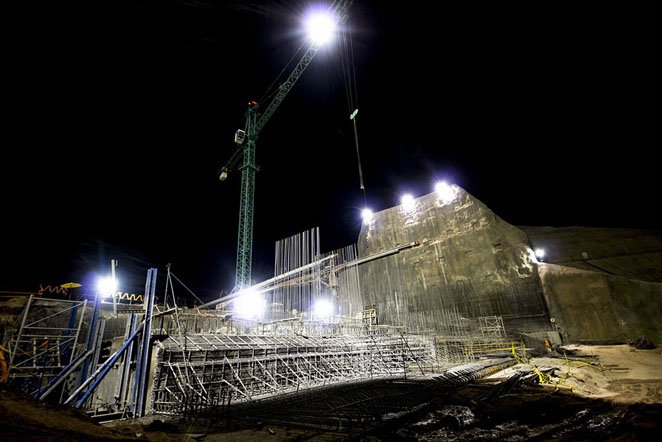

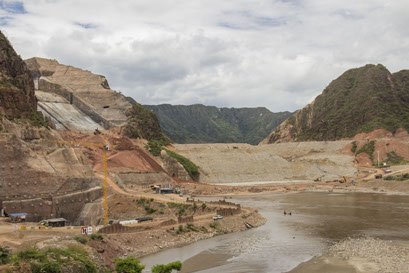

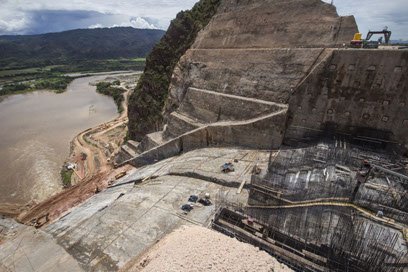

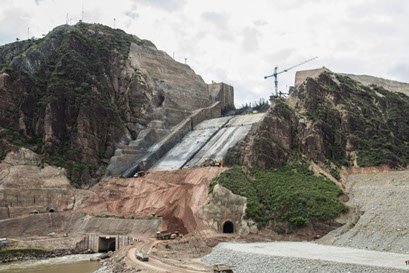

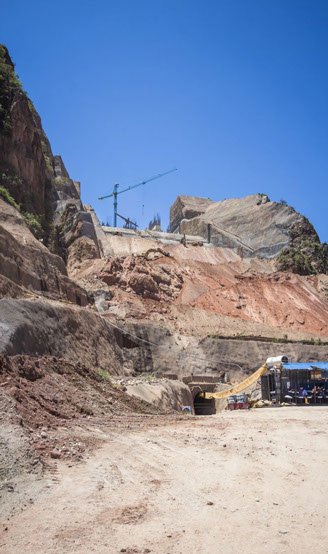

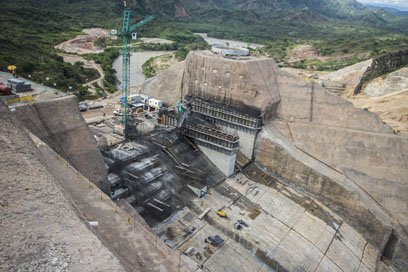

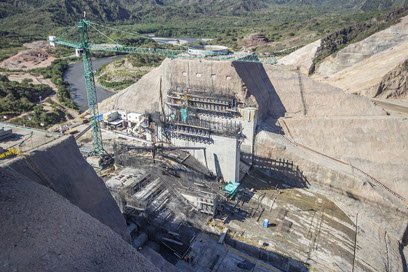

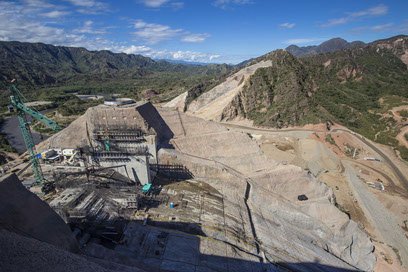

El vertedero es la obra que permite el paso controlado del agua del embalse al río y consta de una estructura de control con compuertas y unas estructura de descarga. A la fecha se avanza con los hormigones de la estructura de control del vertedero, se han ejecutado 19.076 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 50%. En cuanto a las excavaciones del canal de descarga, actualmente la excavación se encuentra en la elevación 618 msnm equivalente a un avance del 77,5 % del total de 80 m a excavar entre las elevaciones 680 a 599 msnm, esta última elevación corresponde al nivel de fundación del deflector.

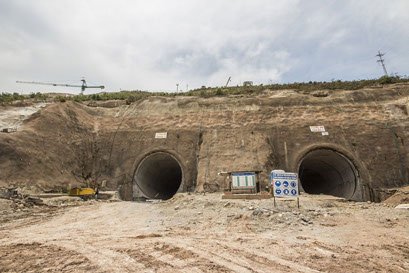

Túneles de carga y Pozos de compuertas:

Los túneles de carga son los que llevan el agua desde el embalse hasta la turbinas que mueven los generadores de energía y dentro de su estructura tienen cada uno un pozo para las compuertas que permiten el corte  del ingreso del agua a los equipos, cuando se requiera hacer mantenimiento a los túneles o en caso de emergencia. A la fecha continúan los trabajos de fabricación y ensamble de los blindajes de los túneles de carga. Actualmente se cuenta con un avance de 52,4% de las virolas armadas del túnel 1 y el 21,9% del túnel 2. Durante el periodo se realizó el ingreso al túnel de carga No. 1 de los primeros tubos  del blindaje  y se avanzó en la instalación de los rieles para ingresar las virolas al túnel No.2 en el tramo blindado.

En cuanto a los pozos de compuertas, las excavaciones ya finalizaron y se encuentran en ejecución los trabajos de adecuación de la formaleta para realizar los concretos de revestimientos del pozo No.1.

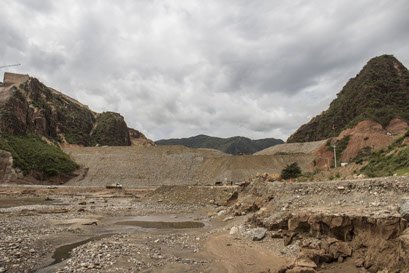

Rellenos de la presa

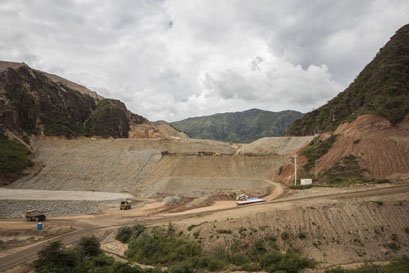

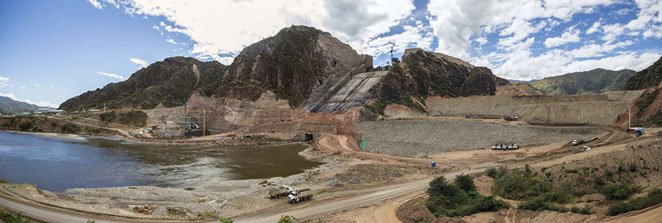

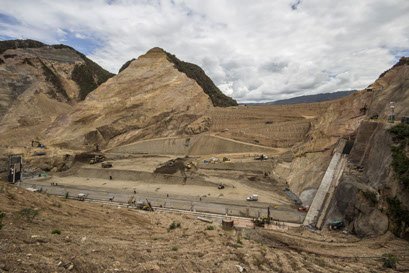

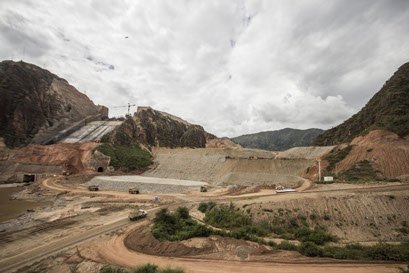

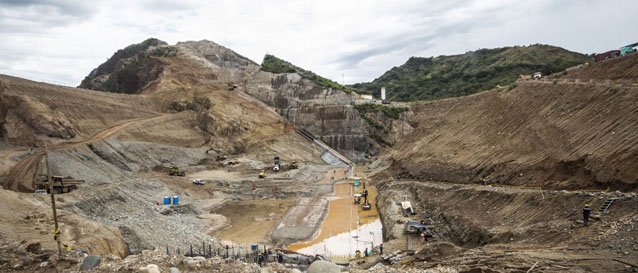

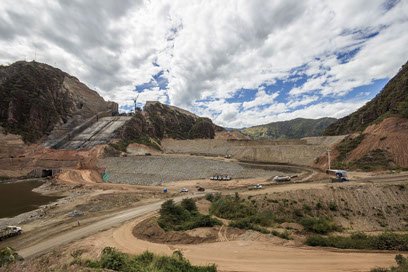

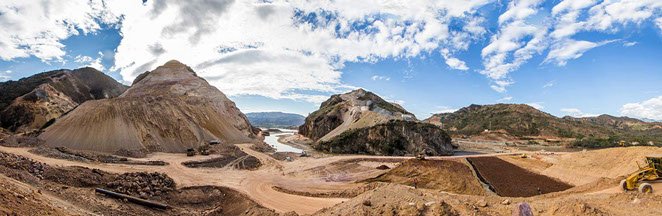

La presa es la estructura de rellenos con cara de concreto de contención principal para el embalsar el agua. Continuó la ejecución de los rellenos de la presa, a la fecha se han puesto cerca de 2,14 millones de m3 de material de un total de 8,6 millones de m3 de material compactado previstos, lo que representa un avance de 24,88%.

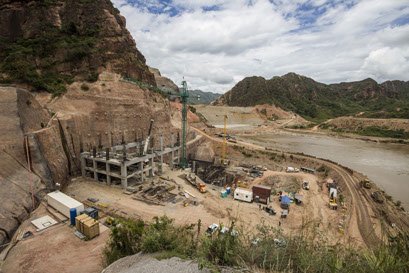

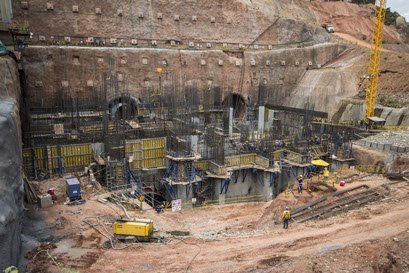

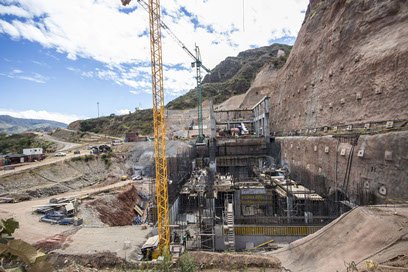

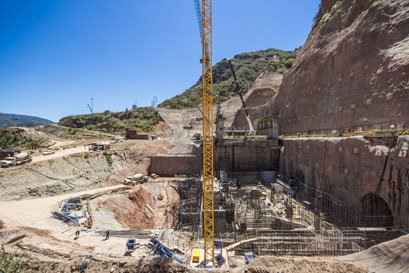

Casa de Máquinas

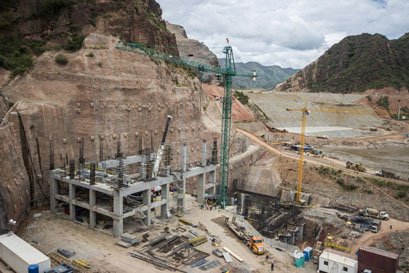

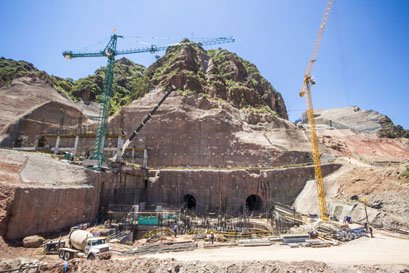

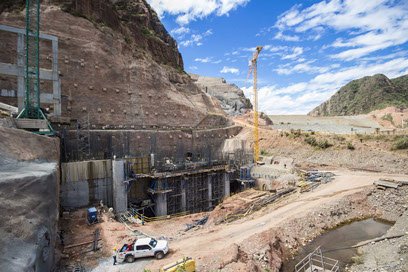

Como su nombre lo infiere, la Casa de Máquinas es el edificio que albergará las turbinas y generadores de energía; además incluye el edificio de control o de mando y la zona de montajes para el ensamble inicial de los equipos y el mantenimiento durante su operación. Es un edificio de 50 m de altura aproximadamente de los cuales se ha construido los primeros 20 metros de estructura.

Se avanza con los concretos de la superestructura de la casa de máquinas con la construcción de muros, vigas, columnas y losas de las unidades de generación No. 1 y 2. La casa de máquinas es una estructura que aloja los equipos de generación

En cuanto a los equipos electromecánicos, ya se iniciaron los montajes del tubo de aspiración o de succión de la unidad de generación No. 1; este equipo es el que se encarga de entregar al río el agua que ha pasado por las turbinas; a la fecha esta actividad tiene un avance del 62%.

 En la zona de montajes de la superestructura de la Casa de Máquinas, continúan los concretos de vigas y columnas del edificio de Control y patio de montajes. La estructura de este frente se encuentra prácticamente finalizada y ya se comenzó el pre ensamble de algunos de los equipos principales de las unidades de generación del proyecto.



Descarga de Fondo

Este túnel permitirá el paso de agua para garantizar el caudal ecológico aguas abajo del sitio de la presa durante la etapa de llenado del embalse y durante la operación de la Central.  El túnel tiene 437 m de longitud. Finalizó la excavación subterránea del túnel para el inicio de los trabajos de revestimiento y obras exteriores anexas.











Boletín Informativo No. 18
