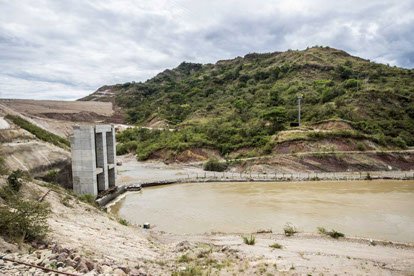

Dique

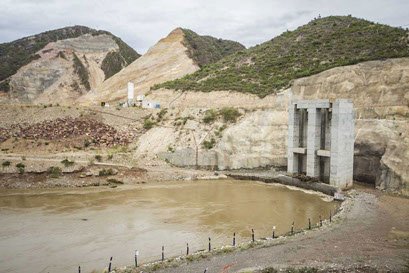

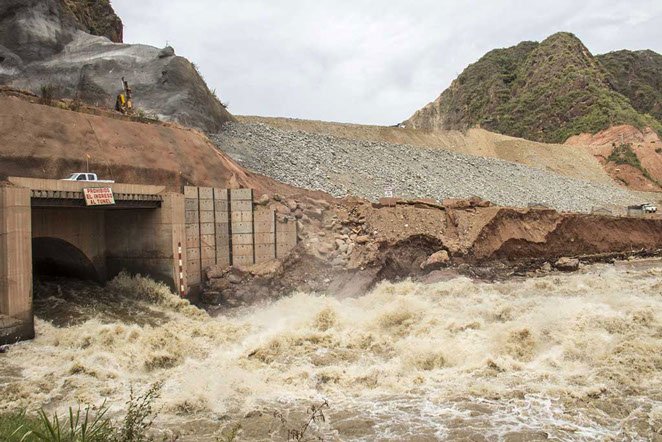

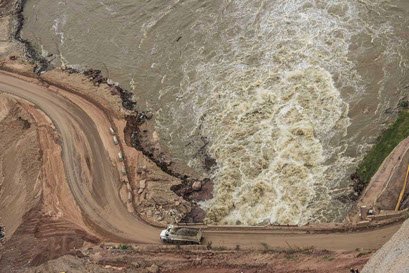

auxiliar

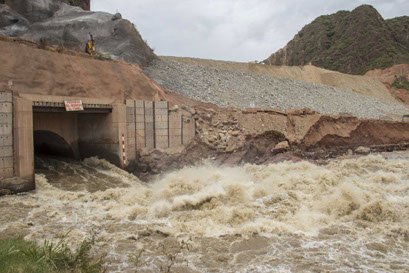

Vertedero

 Túneles de carga y

pozos de compuertas:

Rellenos de la presa

Casa de

Máquinas

Descarga de Fondo

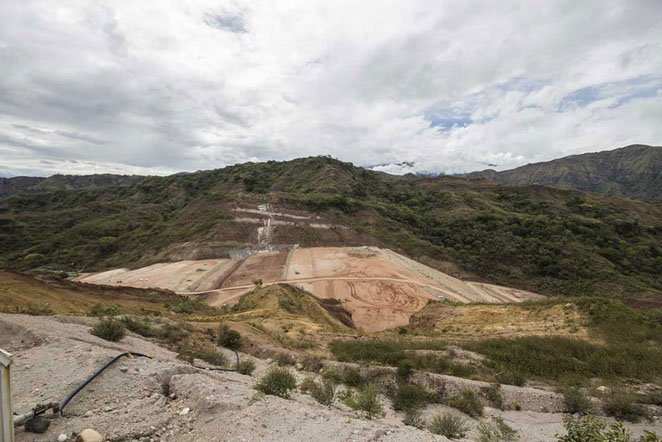

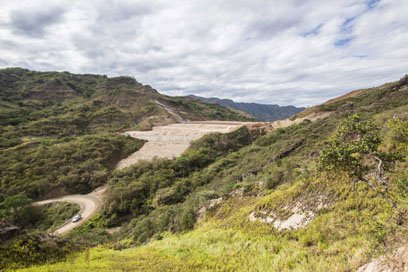

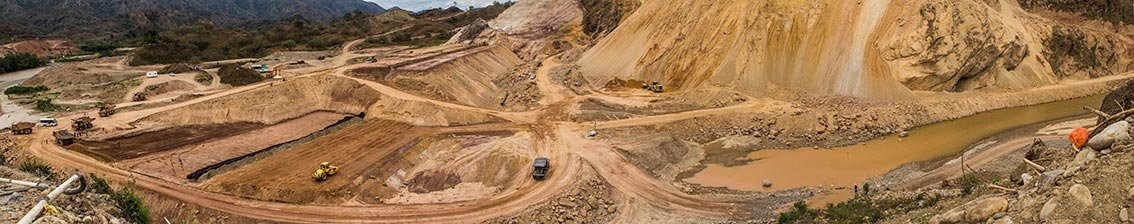

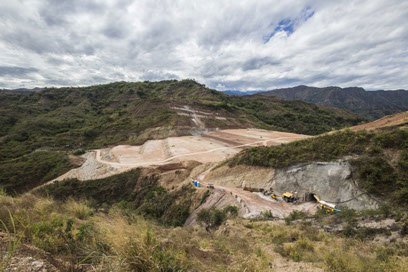

Dique Auxiliar

Los rellenos se encuentran en un 42,4% de ejecución, se han colocado cerca de 1,48 millones de m3 de material. El volumen total será aproximadamente 3,5 millones de m3 de material compactado.

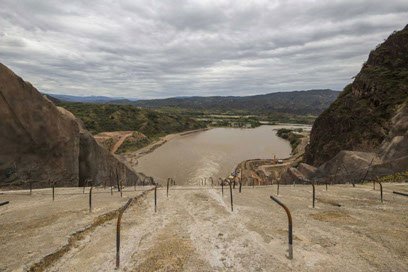

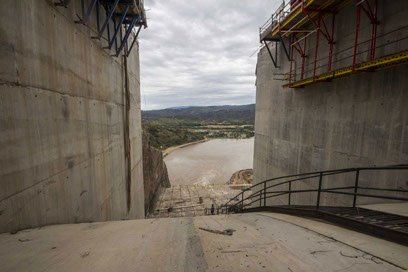

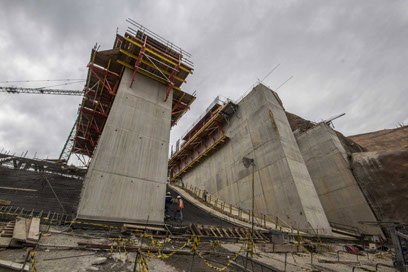

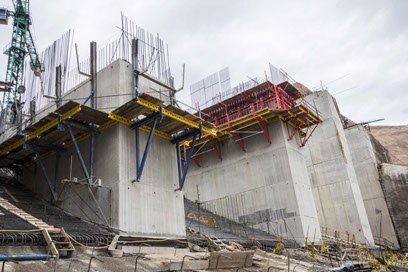

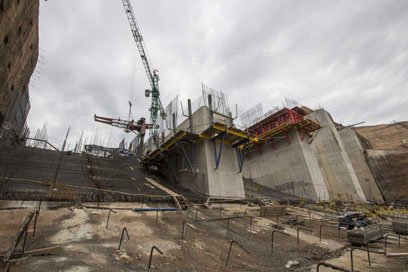

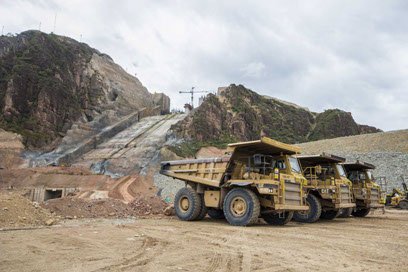

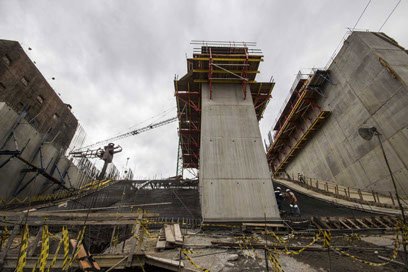

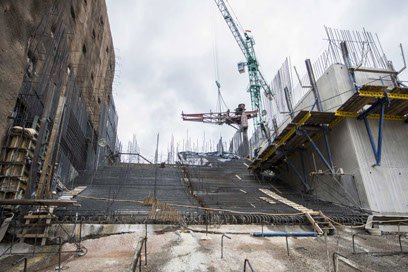

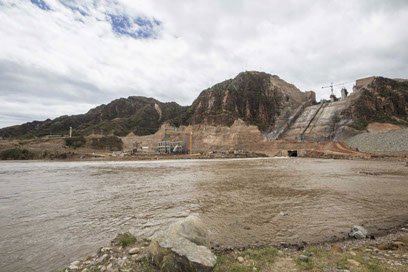

Vertedero

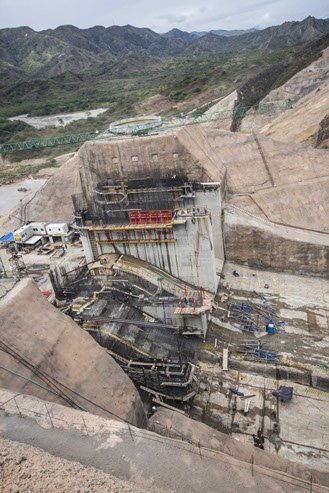

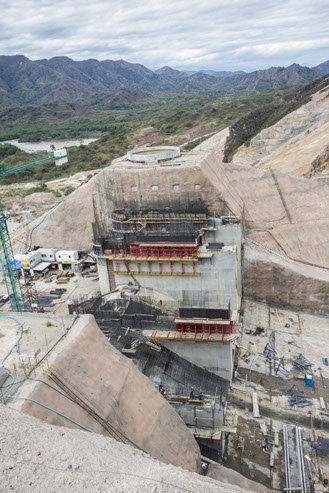

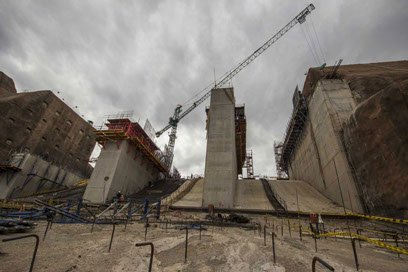

Se avanzó con los hormigones de la estructura de control del vertedero, a la fecha se han ejecutado 19.600 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 51%. En cuanto a las excavaciones del canal de descarga, actualmente la excavación se encuentra en la elevación 618 msnm equivalente a un avance del 84% del total de 80 m a excavar entre las elevaciones 680 a 599 msnm, esta última elevación corresponde al nivel de fundación del deflector.

Túneles de carga y Pozos de compuertas:

Continuaron los trabajos de fabricación y ensamble de los blindajes de los túneles de carga. Actualmente se cuenta con un avance de 62,5% de las virolas armadas del túnel 1 y el 21,9% del túnel 2. Continuaron los trabajos de instalación del blindaje en el túnel 2. En el túnel 1 finalizó la instalación de los rieles y se realizó el ingreso de la primera virola al túnel No.2.

En cuanto a los pozos de compuertas, las excavaciones ya finalizaron y se encuentran en ejecución los trabajos de revestimiento del pozo No.1.

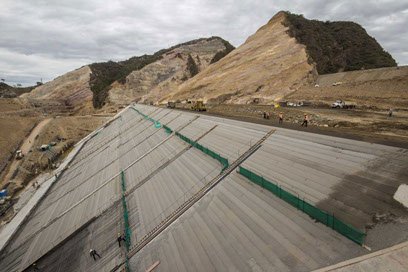

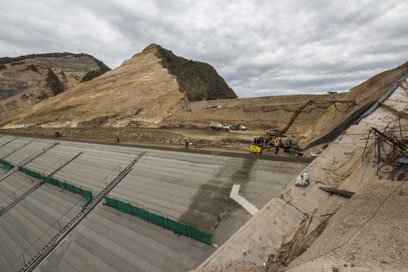

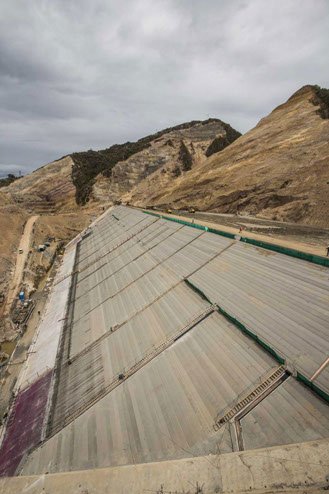

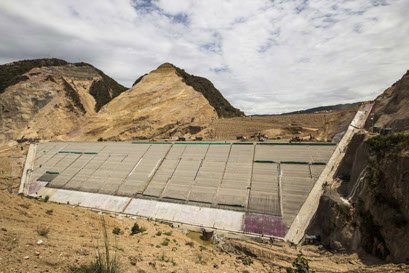

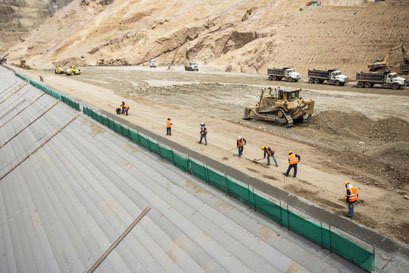

Rellenos de la presa

Continuó la ejecución de los rellenos de la presa, a la fecha se han colocado 2,65 millones de m3 de material de un total de 8,6 millones de m3 de material compactado previstos, lo que representa un avance de 26%.

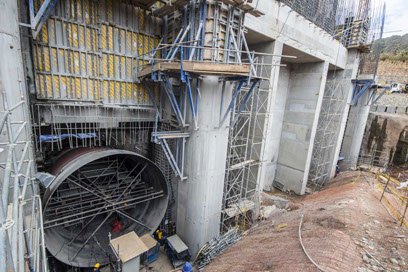

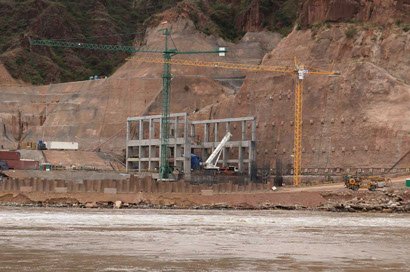

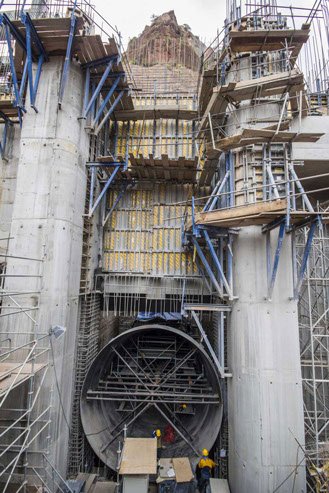

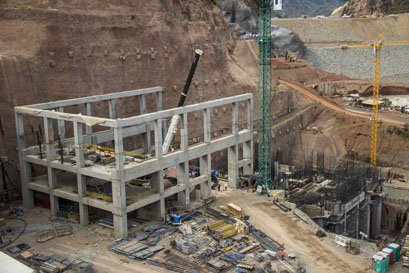

Casa de Máquinas

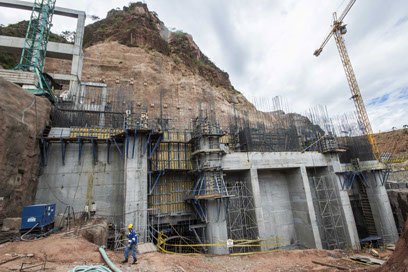

Continuó la ejecución de los concretos de la superestructura de la casa de máquinas con la construcción de muros, vigas, columnas y losas de las unidades de generación 1 y 2.

En cuanto a los equipos electromecánicos, ya se iniciaron los montajes del tubo de aspiración o de succión de la unidad de generación No. 1; a la fecha esta actividad tiene un avance del 80%.

En la zona de montajes de la casa de máquinas, finalizaron los concretos de la superestructura. Continuó el pre ensamble de algunos de los equipos principales de las unidades de generación del proyecto.

Descarga de Fondo

Iniciaron los trabajos de revestimiento con la construcción del piso (Solera).









Boletín Informativo No. 19
