Dique

auxiliar

Vertedero

 Túneles de carga y

pozos de compuertas:

Rellenos de la presa

Casa de

Máquinas

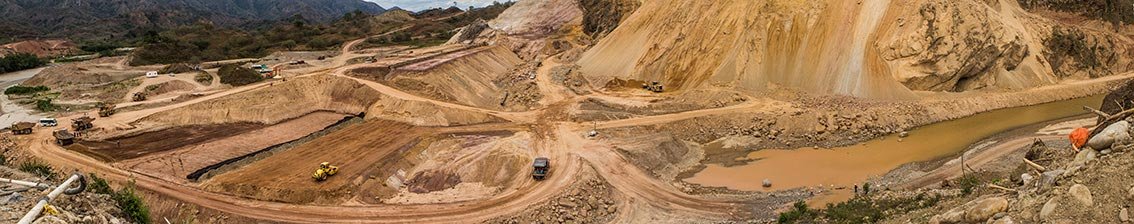

Descarga de Fondo

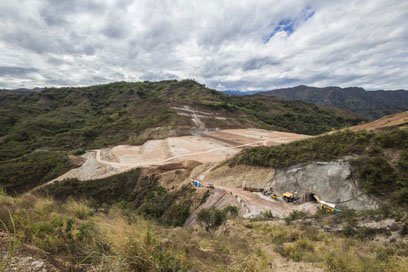

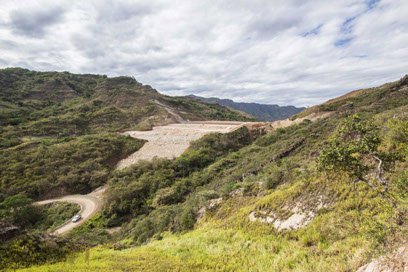

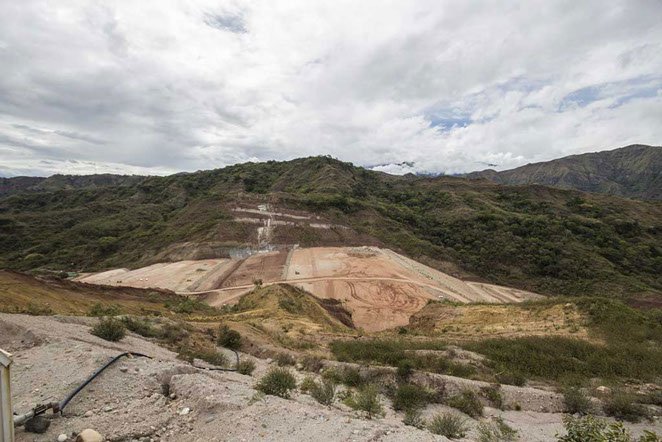

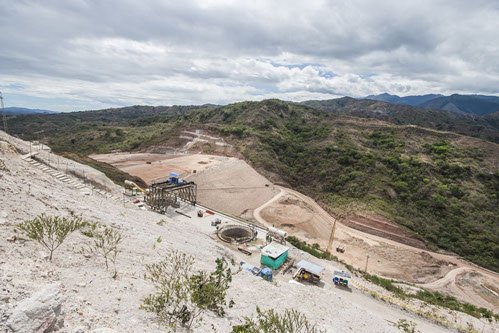

Dique Auxiliar

Los rellenos se encuentran en un 48.03% de ejecución, se han colocado unos 1,52 millones de metros cúbicos de material aproximadamente. El dique auxiliar es una estructura suplementaria que ayuda a contener el agua del embalse; el volumen total será aproximadamente 3,5 millones de m3 de material compactado.

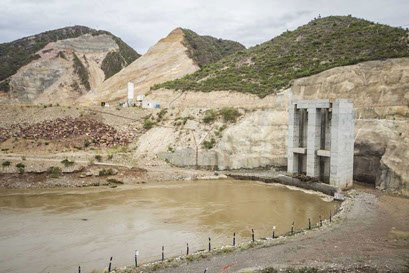

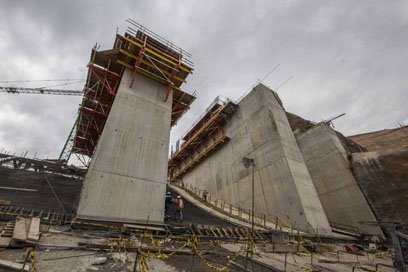

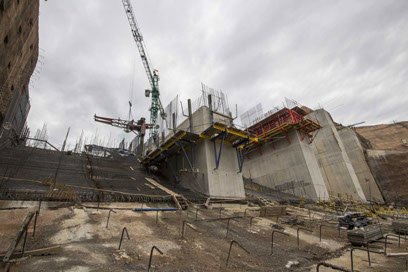

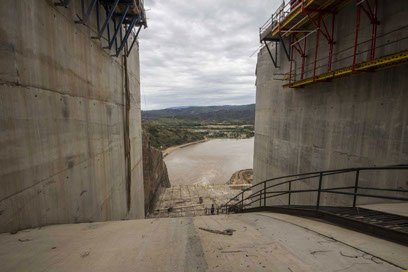

Vertedero

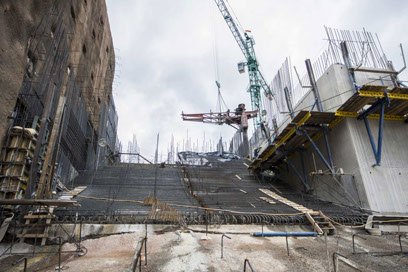

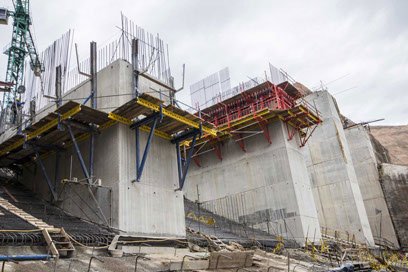

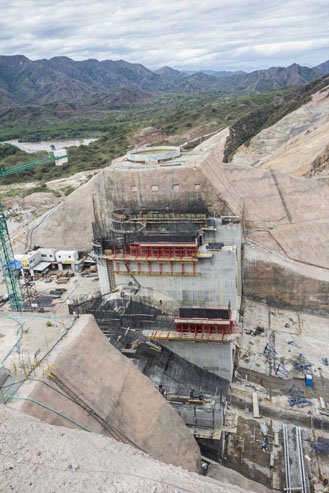

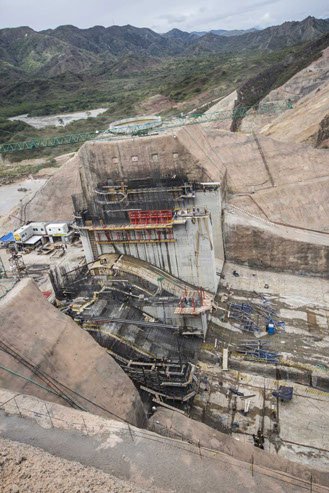

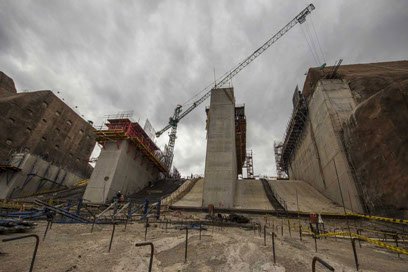

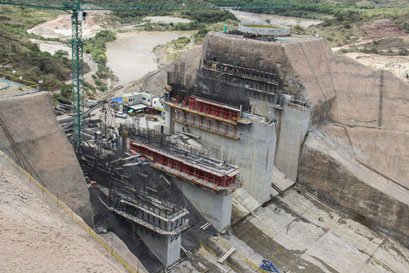

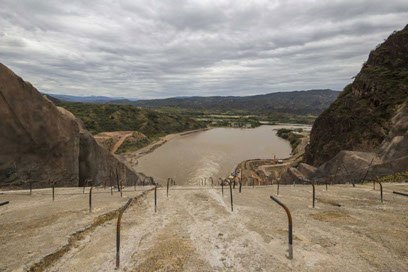

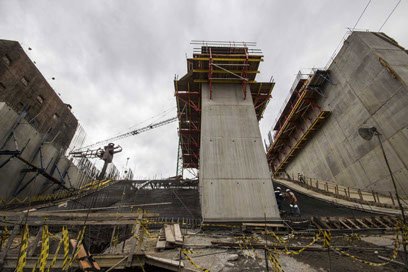

Continuaron las actividades de instalación de los hormigones de la estructura de control del vertedero, a la fecha se han ejecutado 22.050 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 58%. Durante el mes finalizaron las excavaciones del canal de descarga e iniciaron las actividades de instalación de acero de refuerzo.

Túneles de carga y Pozos de compuertas:

Continuaron  los trabajos de fabricación y ensamble de los blindajes de los túneles de carga. Actualmente se cuenta con un avance de 71% de las virolas armadas del túnel 1 y el 28% del túnel 2.

Continuaron las actividades de instalación del blindaje en el túnel 1 a la fecha se han instalado 4 virolas o tubos metálicos que corresponden aproximadamente a 42 m de blindaje instalado.

En el túnel 2 continuaron los trabajos de instalación del blindaje en el túnel 2, se realizó el montaje de las primeras 3 virolas o tubos metálicos, que corresponden aproximadamente a 24 m de blindaje instalado.

En cuanto a los pozos de compuertas, continuó la ejecución los trabajos de revestimiento del pozo No.1, actualmente se lleva un avance de 17,70%.

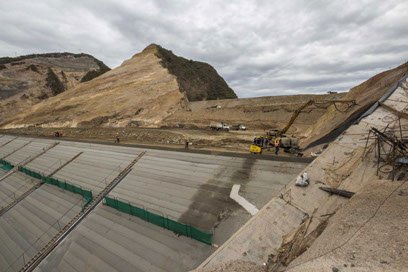

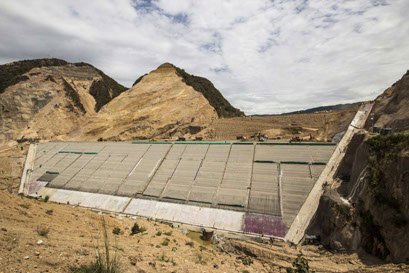

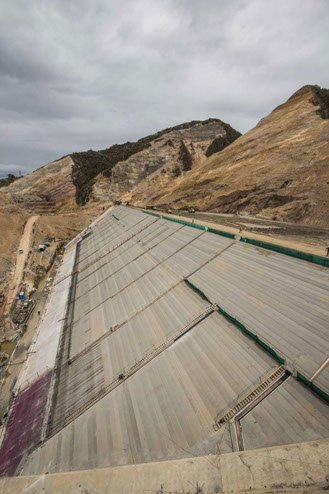

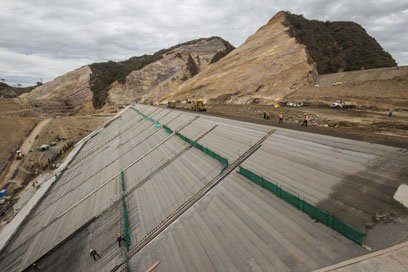

Rellenos de la presa

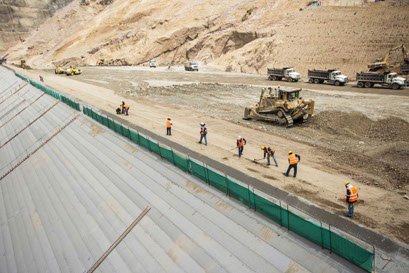

Continuó la ejecución de los rellenos de la presa, a la fecha se han colocado 3,28 millones de metros cúbicos de material de un total de 8,6 millones de m3 de material compactado previstos, lo que representa un avance de 36%. La presa es la estructura de contención principal para el embalsar el agua.

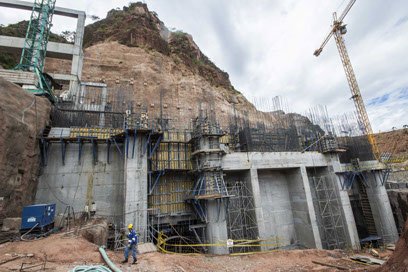

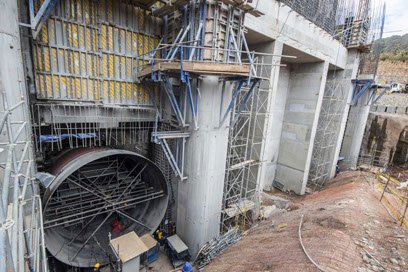

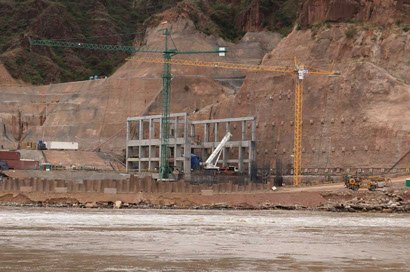

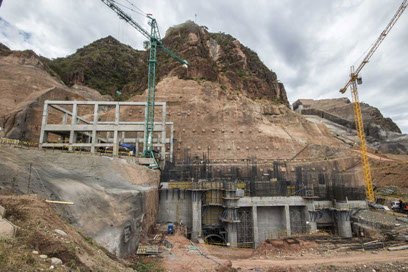

Casa de Máquinas

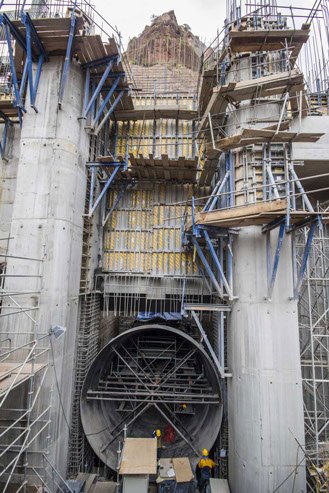

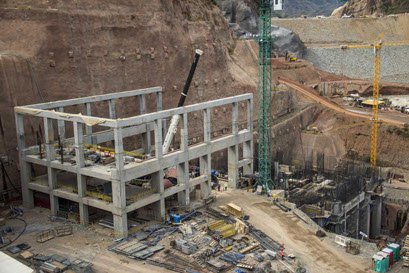

Continuó la ejecución de los concretos de la superestructura de la casa de máquinas con la construcción de muros, vigas, columnas y losas de las unidades de generación No. 1 y 2. La casa de máquinas es una estructura que aloja los equipos de generación de 50 m de altura aproximadamente, actualmente se ha construido el 51%  del total de la estructura.

En la zona de montajes de la Casa de Máquinas, finalizaron los concretos de la superestructura. Continuó el pre ensamble de algunos de los equipos principales de las unidades de generación del proyecto y se inició el montaje del primer puente grúa.

Descarga de Fondo

Continuaron los trabajos de revestimiento en concreto del piso (Solera) y se iniciaron los trabajos de revestimiento en concreto de la parte alta del túnel (Bóveda), esté túnel permitirá el paso de agua durante la etapa de llenado con el fin de asegurar un caudal ecológico aguas abajo del sitio de presa.  El túnel tiene 437 m de longitud.

Boletín Informativo No. 20
