Dique

auxiliar

Vertedero

 Túneles de carga y

pozos de compuertas:

Rellenos de la presa

Casa de

Máquinas

Descarga de Fondo

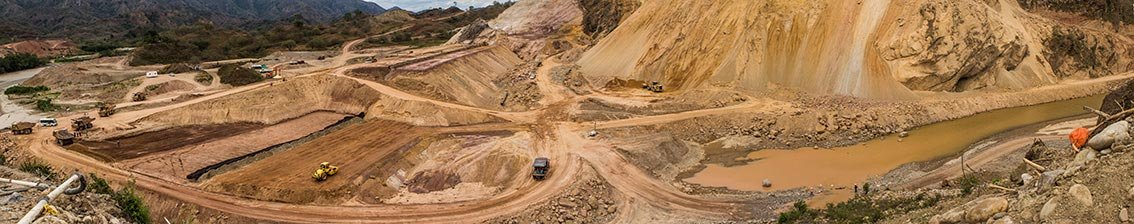

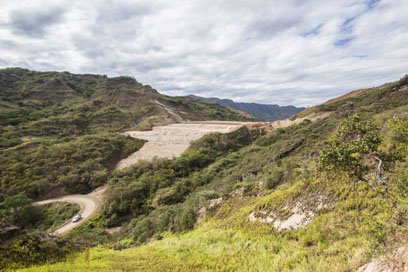

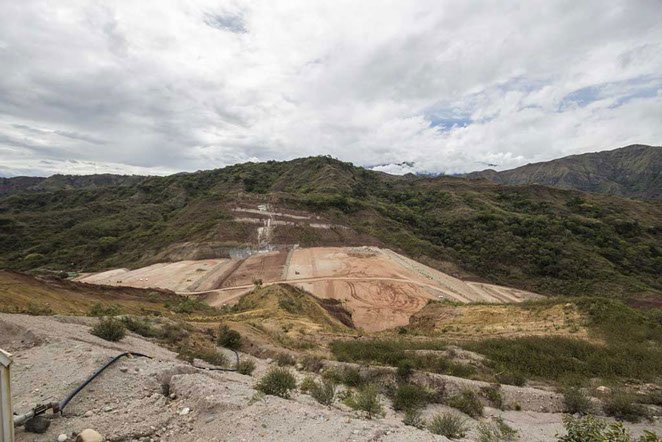

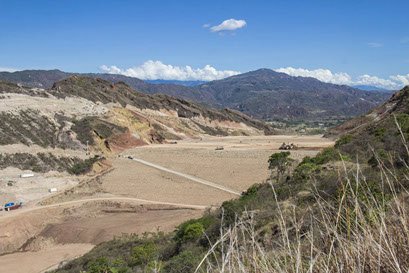

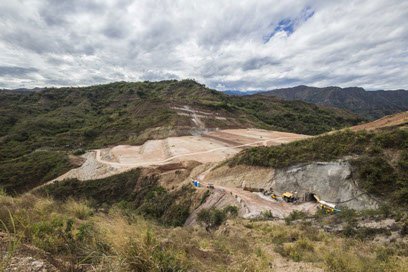

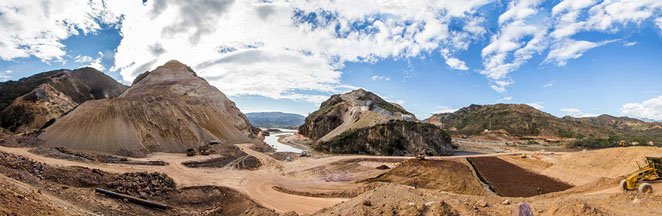

Dique Auxiliar

Los rellenos se encuentran en un 46,6% de ejecución, se han colocado unos 1,63 millones de metros cúbicos de material aproximadamente. El dique auxiliar es una estructura suplementaria que ayuda a contener el agua del embalse; el volumen total será aproximadamente 3,5 millones de m3 de material compactado.

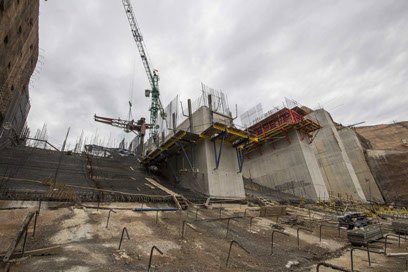

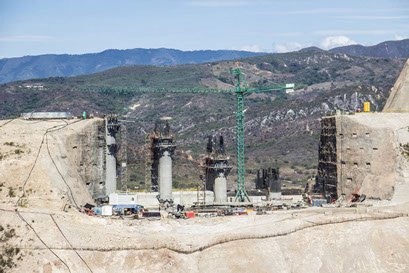

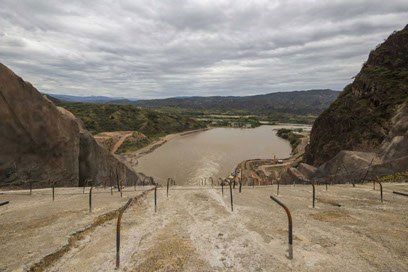

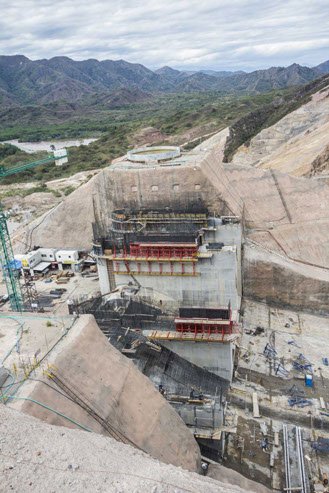

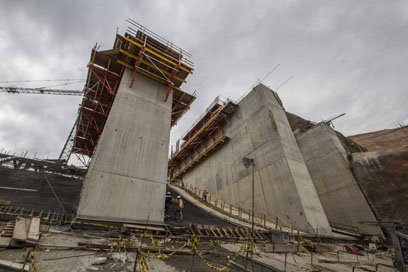

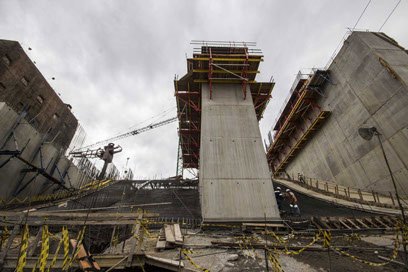

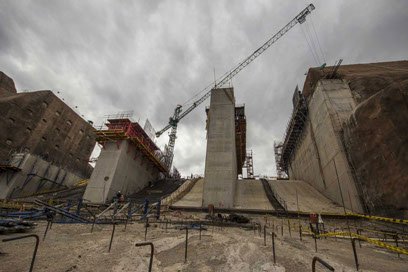

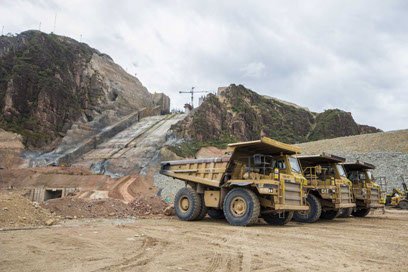

Vertedero

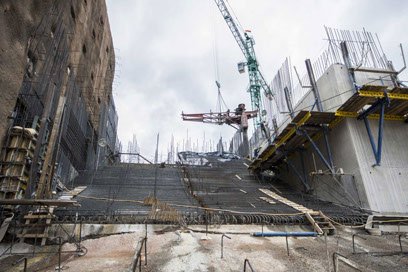

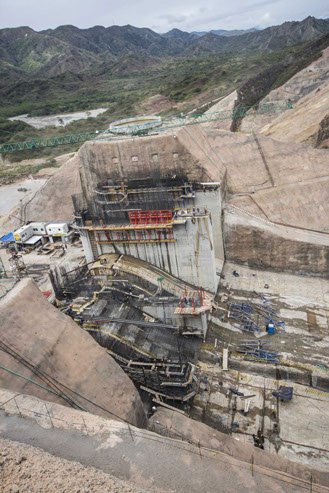

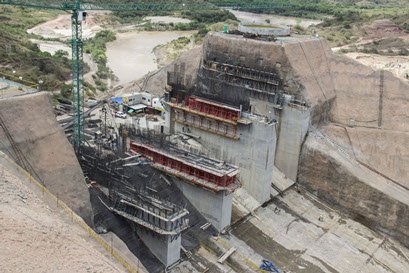

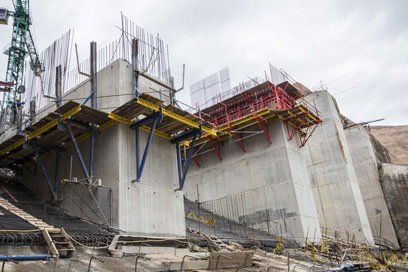

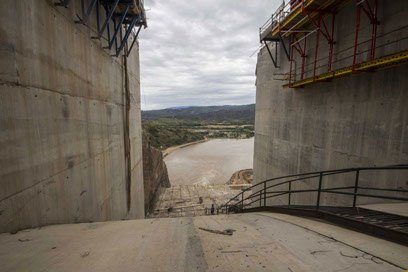

Continuaron las actividades de instalación de los hormigones de la estructura de control del vertedero, a la fecha se han ejecutado 23.260 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 60,9%. Durante el mes iniciaron las estructuras en concreto del canal de descarga y la preparación de la fundación del deflector.

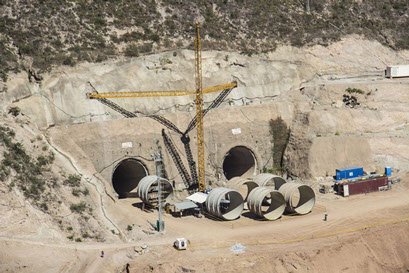

Túneles de carga y Pozos de compuertas:

Continuaron  los trabajos de fabricación y ensamble de los blindajes de los túneles de carga. Actualmente se cuenta con un avance de 73,3% de las virolas armadas del túnel 1 y el 36,6% del túnel 2.

En cuanto a los pozos de compuertas, continuó la ejecución los trabajos de revestimiento del pozo No.1, actualmente se lleva un avance de 21,2%.

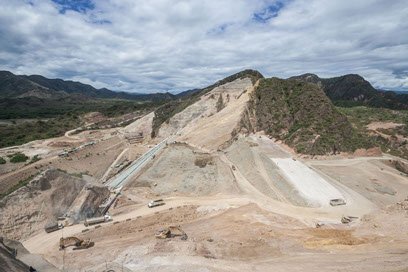

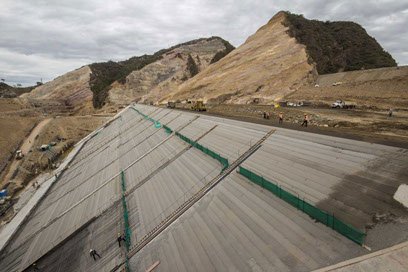

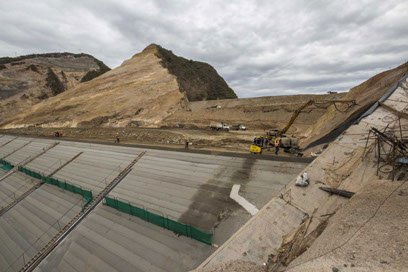

Rellenos de la presa

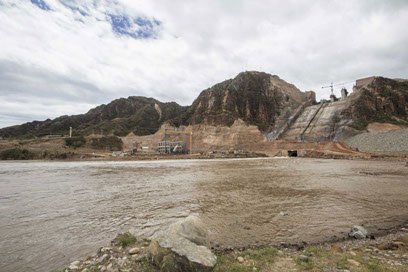

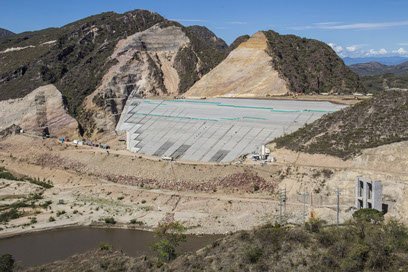

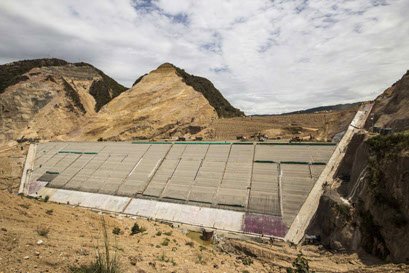

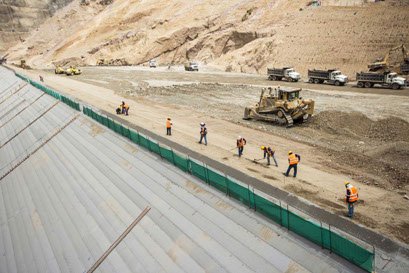

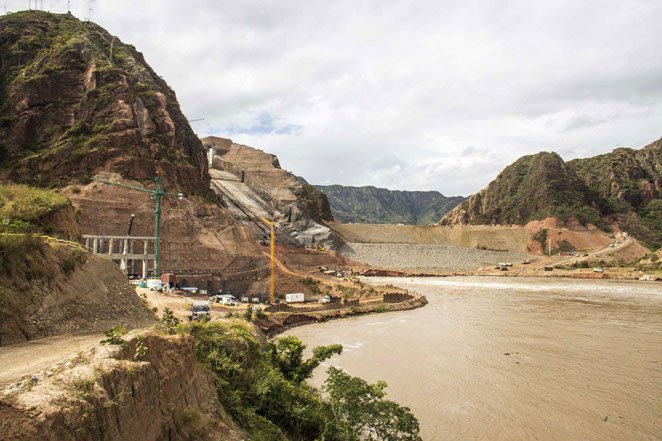

Continuó la ejecución de los rellenos de la presa, a la fecha se han colocado 3,28 millones de metros cúbicos de material de un total de 8,6 millones de m3 de material compactado previstos, lo que representa un avance de 42,4%. La presa es la estructura de contención principal para el embalsar el agua.

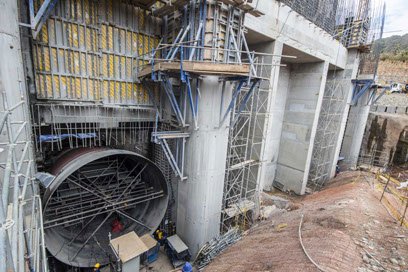

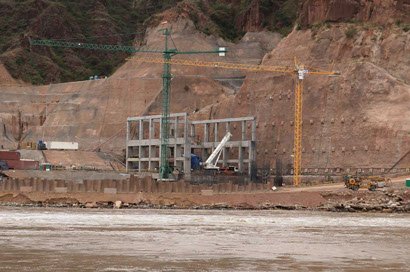

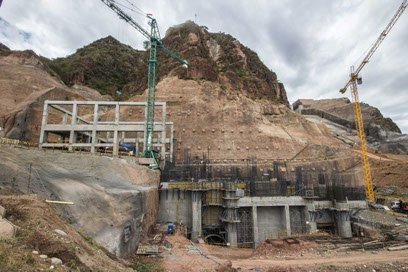

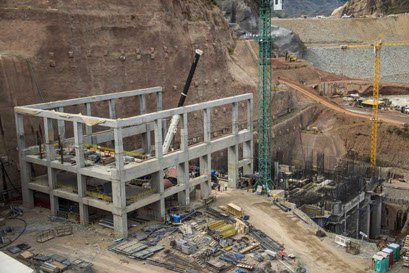

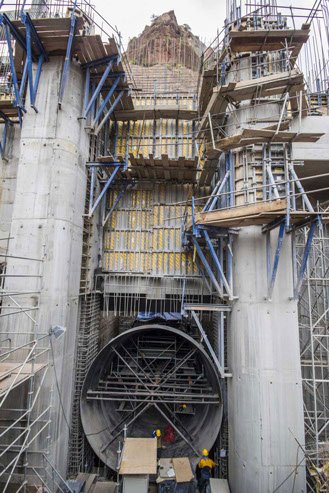

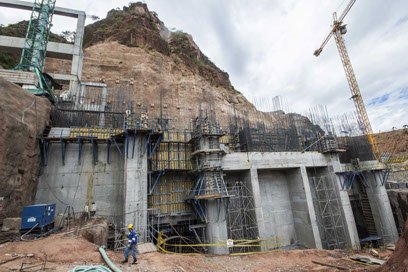

Casa de Máquinas

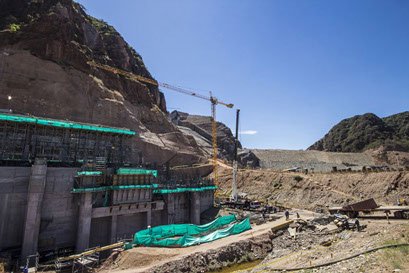

Continuó la ejecución de los concretos de la superestructura de la casa de máquinas con la construcción de muros, vigas, columnas y losas de las unidades de generación No. 1 y 2. La casa de máquinas es una estructura que aloja los equipos de generación de 50 m de altura aproximadamente, actualmente se ha construido el 57%  del total de la estructura.

En la zona de montajes de la Casa de Máquinas, Continúa el pre ensamble de algunos de los equipos principales de las unidades de generación del proyecto y  el montaje de los dos puente grúa para las maniobras de montaje y mantenimiento de los equipos de generación.

Descarga de Fondo

Continuaron los trabajos de revestimiento en concreto del piso (Solera) y se iniciaron los trabajos de revestimiento en concreto de la parte alta del túnel (Bóveda), esté túnel permitirá el paso de agua durante la etapa de llenado con el fin de asegurar un caudal ecológico aguas abajo del sitio de presa.  El túnel tiene 437 m de longitud.

Boletín Informativo No. 20
