• Avance General de las Obras

    El avance general de las obras es del 65%

  • Presa

    Descripción

    La presa de la hidroeléctrica de El Quimbo será de grava y enrocado con cara de concreto. La presa es la estructura de contención principal para embalsar el agua. Será una barrera de 151 metros de alto y 645 metros de largo en forma piramidal que permitirá embalsar el agua del río Magdalena que se utilizará en la generación de energía eléctrica.



    Avance

    A la fecha se tienen ejecutados 5,92 millones de metros cúbicos de rellenos compactados de la presa, de un total de 8,6 millones. En la cara de concreto continuaron los hormigonados de las losas de arranque con un avance de 76,7% y para las losas de la etapa A se tiene un avance de 84.4, lo que corresponde a 27 losas hormigonadas de un total de 32 losas.





  • Dique Auxiliar

    Descripción

    También ayudará a contener el embalse un dique auxiliar de 66 metros de alto y 445 metros de largo en la margen derecha del río Magdalena. El volumen total será aproximadamente de 3,5 millones de m3 de material compactado.



    Avance

    Los rellenos del dique tienen un avance de 64.3% de ejecución, con un total de 2,29 millones de metros cúbicos de material compactado de un total de 3,5 millones de metros cúbicos.

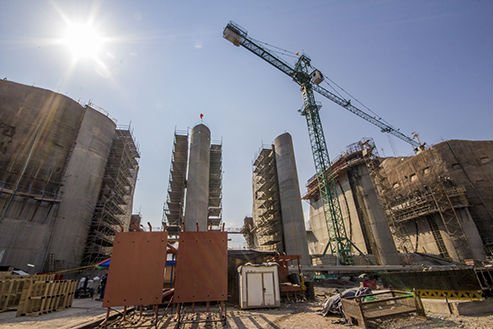

  • Vertedero

    Descripción

    El vertedero consiste en una estructura de canales abiertos con cuatro compuertas radiales de 14 m de ancho por 18 m de alto que permiten controlar el nivel del embalse mediante el paso controlado de agua, en caso de crecientes del río Magdalena o si el embalse alcanza su máxima capacidad. Tendrá una capacidad máxima de descarga de 11.886 m3/s, un canal de aproximación a la cota 696 msnm y un canal de descarga rectangular de 69 m de ancho y 210 m de longitud.



    Avance

    Con respecto al hormigonado de la estructura de control se registra un avance del 97,2%, del canal de descarga se han colocado 2.724m3 de hormigón, lo que corresponde al 34,0%. A la fecha se han terminado los concretos de las pilas 5, 4, 3, 2 y 1; Actualmente se trabaja en la mampostería y acabados de las casetas de operación.

  • Túneles de carga y pozos de compuertas

    Descripción

    El agua del embalse será conducida hasta las unidades de generación mediante dos túneles de 400 m cada uno con un diámetro de excavación hasta de 10 m de diámetro con pendientes hasta del 17,5%. Las bocatomas de los túneles de conducción serán en forma de codo y tendrán rejas coladeras en forma de cubo. Para el cierre de cada conducción se contará con una compuerta operada por pozo vertical.



    Avance

    Finalizaron las actividades de blindajes en ambos túneles de carga entre la casa de máquinas. Actualmente se trabaja en las actividades para el blindaje de transición ejecutado 7,3%. Se adelantan actividades de revestimiento superior del pozo de compuerta No. 1 donde se tiene avance de 79,50%. El hormigonado de la Bocatoma del túnel 1 presenta un avance del 45,70%, mientras que el hormigonado de la Bocatoma del túnel 2 presenta un avance del 26,90%. El sistema de conducción está compuesto por una bocatoma, dos conductos de carga independientes para cada turbina y dos pozos de compuerta.

  • Casa de Máquinas

    Descripción

    La casa de máquinas es la estructura donde se ubican los equipos necesarios para convertir la energía potencial en energía eléctrica. La hidroeléctrica de El Quimbo tendrá una casa de máquinas superficial convencional, que albergará dos turbinas tipo Francis de eje vertical con una potencia nominal de 186,3 MW cada una para un total de 400 MW con su respectivo generador.



    Avance

    Continuaron los montajes electromecánicos de las Turbinas Francis, para la turbina 1 se tiene un avance en montaje de 82,22% ejecutado y un avance de 54,45% en el montaje de la turbina 2. Finalizaron las actividades de acoplamiento y soldaduras radiales y verticales de la araña del rotor del generador de la unidad No.1, y se continuó con la instalación de soportes y bandejas portacables del cuarto eléctrico.

  • Descarga de Fondo

    Descripción

    El Proyecto contará con una descarga de fondo que suministrará el caudal ecológico requerido en la Licencia Ambiental. Este túnel es de 437 metros de largo y una sección de 2,70 metros de diámetro útil.



    Avance

    Se realiza el montaje del blindaje tiene un avance de 23,61% en el montaje del blindaje para la Cámara de Compuertas y se tiene finalizado el revestimiento del pozo de toma. Previamente ya se había excavado el túnel, la galería de compuertas y el pozo de toma del caudal ecológico.



    El propósito de la descarga de fondo es suministrar agua al tramo localizado aguas abajo de la presa, durante el llenado del embalse y periodos en que no funcione la Central.



  • Vías Sustitutivas

    Iniciaron los trabajos en el tramo IV de las vías establecidos para la reposición de la infraestructura vial del área de influencia del embalse. En el tramo I se tiene un avance de 42.55%, en el tramo II se tiene un avance de 21.23%,  y en el tramo III se tiene un avance de 32.42%; en estos tramos se trabaja en excavaciones, conformación de terrenos y pilotes para las fundaciones de los puentes. Estas vías son necesarias para la reposición de la infraestructura vial afectada por el llenado del Embalse.
