Boletín Informativo No. 35

  • Avance General de las Obras

    El avance general de las obras es del

    93%

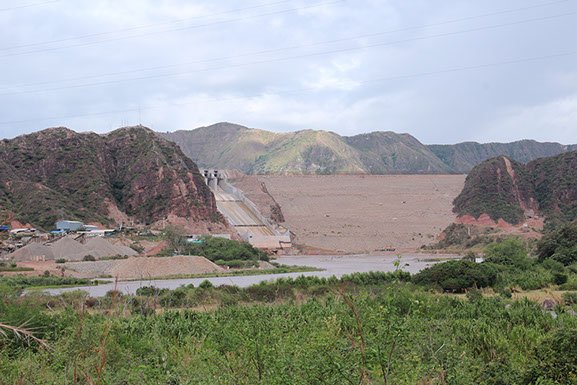

  • Presa

    Descripción

    Es la estructura de contención principal para embalsar el agua. Será una barrera de 151 metros de alto y 645 metros de largo en forma piramidal, que permitirá embalsar el agua del río Magdalena que se utilizará en la generación de energía eléctrica.



    Avance

    El Avance de las obras de la presa es de 97%.



    Las zarpas del muro parapeto tipo 1 están terminadas en un 100%. Durante el periodo se continuó con la instalación de acero de refuerzo y encofrado de los vástagos del muro. A la fecha se han vaciado 10 módulos de vástago de un total de 43, lo que constituye un 23,2%.

  • Dique Auxiliar

    Descripción

    Tiene 66 metros de alto y 445 metros de largo en el margen derecho del río Magdalena. Ayudará a contener el embalse y tendrá un volumen total de aproximadamente 3,5 millones de metros cúbicos de material compactado.



    Avance:

    El avance del dique auxiliar es del 98%.



    Se mantienen rendimientos mayores a los previstos, producto de una buena cantidad de recursos asignados a este frente. Se obtuvo un avance de 75.091 m3, es decir, un rendimiento de 10.727 m3/día.

  • Descarga de Fondo

    Descripción

    Es un túnel de 437 metros de largo y una sección de 2,70 metros de diámetro útil, que suministrará el caudal ecológico requerido en la Licencia Ambiental.



    Avance:



    El avance de la descarga de fondo es del 100%.



    Se continuó el armado de engranajes de niveletas de compuertas. Perforación de orificios para inyección de concreto. Cableado de fuerza y control a tablero TCDF. Se realizó modificación de andamios e instalación de bandejas porta cables en cárcamos, galería, marquillado, timbrado y conexionado cable de control y fuerza tablero TSADF. Se instalaron soportes para la acometida 220Vac de alimentación del tablero TSADFAT.

  • Túneles de carga y pozos de compuertas

    Descripción

    Su función principal es conducir el agua del embalse hasta las unidades de generación. Tienen 400 metros de largo y un diámetro de excavación hasta de 10 metros. Sus bocatomas serán en forma de codo y tendrán rejas coladeras en forma de cubo. Para el cierre de cada una, se contará con una compuerta operada en un pozo vertical.



    Avance:



    El avance acumulado del sistema es de 100%.



    Los trabajos de los túneles de carga No. 1 y 2 se encuentran finalizados. De igual manera, los trabajos de las Bocatomas 1 y 2 se han terminado. La obra civil se encuentra recibida por EMGESA.

  • Vertedero

    Descripción

    Es una estructura de canales abiertos con 4 compuertas radiales de 14 metros de ancho por 16 metros de alto, que permitirán controlar el nivel del embalse mediante el paso controlado de agua, en caso de crecientes del río Magdalena o si el embalse alcanza su máxima capacidad.



    Avance:



    El avance de las obras del vertedero es de 100%.



    El canal de descarga y el deflector se encuentras finalizados desde el 5 de mayo del 2015 con la terminación de las reparaciones de las losas del canal.

  • Casa de Máquinas

    Descripción

    Es la estructura donde se ubican los equipos necesarios para convertir la energía potencial en energía eléctrica. La hidroeléctrica de El Quimbo tendrá una casa de máquinas superficial convencional, que albergará dos turbinas tipo Francis de eje vertical con una potencia nominal de 186,3 MW cada una, para un total de 400 MW con su respectivo generador.



    Avance de la casa de máquinas:



    El avance de las casa de máquinas es del 97%.



    Se continuó concentrando los recursos en la ejecución de trabajos en zonas exteriores y acabados de fachadas.



    • Fachada 1: Se avanzó en la construcción de mampostería y elementos de confinamiento en el 3° nivel, terminando entre ejes 4-5, y al final del periodo inician entre ejes 5-6. A la fecha se tiene un avance de 54,6% en esta fachada.
    • Fachada 2: Finalizó la instalación de rejillas en el segundo nivel hasta el eje 15 y avanzan en la instalación de ventanearía en tercer nivel quedando terminado al final del periodo hasta el eje 14, y faltando los vidrios entre los ejes 14-15. A la fecha se tiene un avance de 87,2% en esta fachada.
    • Fachada 3: A la fecha se tiene un avance de 99,3%.
    • Fachada 4:A la fecha se tiene un avance de 95,7%.
    • Fachada 5: Finalizada.



    Edificio de Control: finalizado

  • Vías Sustitutivas

    Descripción

    Son todas aquellas vías que se intervienen con la construcción del proyecto y que serán restituidas en su totalidad como parte del compromiso que tiene Emgesa incluido en el Plan de Manejo Ambiental en la reposición de la infraestructura física.



    Avance:



    Tramo I: Terminado. Se dio tránsito vehicular el 6 de mayo de 2015. Se avanzó en los detalles como: Revegetalización de talud e instalación de biomanto.



    Tramo II: Terminado. Se dio tránsito vehicular el 30 de abril de 2015. Se avanzó en los detalles como instalación de biomanto.



    Tramo III tiene un avance de 98,53%; Las actividades realizadas consisten en  terminar las losas de aproximación y las barreras de tráfico; andenes y barandas de los ejes 09 al 57. En el Viaducto, se realizó el vaciado de concreto de los tableros de los ejes 1 a 1´y 2 a 3. Se continúa con el armado de formaleta y acero para los tableros de los ejes 1´ al 2.



    Tramo IV: Terminado. Se dio tránsito vehicular el 9 de abril de 2015.
