• Avance General de las Obras

    El avance general de las obras es del 61%

  • Presa

    Descripción

    La presa de la hidroeléctrica de El Quimbo será de grava y enrocado con cara de concreto. La presa es la estructura de contención principal para embalsar el agua. Será una barrera de 151 metros de alto y 645 metros de largo en forma piramidal que permitirá embalsar el agua del río Magdalena que se utilizará en la generación de energía eléctrica.



    Avance

    A la fecha se tienen ejecutados 5,6 millones de metros cúbicos en los rellenos de la presa, de un total de 8,6 millones. En la cara de concreto continuaron los hormigonados de las losas de arranque con un avance de 74,4% y para las losas de la etapa A se tiene un avance de 35,5% es decir que se tienen 11 losas hormigonadas de un total de 31 losas.





  • Dique Auxiliar

    Descripción

    También ayudará a contener el embalse un dique auxiliar de 66 metros de alto y 445 metros de largo en la margen derecha del río Magdalena. El volumen total será aproximadamente de 3,5 millones de m3 de material compactado.



    Avance

    Los rellenos del dique tienen un avance de 57,9% de ejecución, con un total de 2,03 millones de metros cúbicos de material compactado de un total de 3,5 millones de metros cúbicos.



  • Vertedero

    Descripción

    El vertedero consiste en una estructura de canales abiertos con cuatro compuertas radiales de 14 m de ancho por 18 m de alto que permiten controlar el nivel del embalse mediante el paso controlado de agua, en caso de crecientes del río Magdalena o si el embalse alcanza su máxima capacidad. Tendrá una capacidad máxima de descarga de 11.886 m3/s, un canal de aproximación a la cota 696 msnm y un canal de descarga rectangular de 69 m de ancho y 210 m de longitud.



    Avance

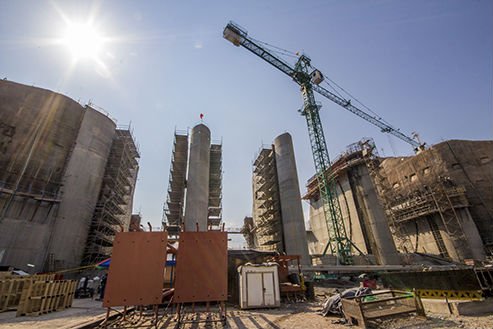

    En esta estructura se avanza en las actividades relacionadas a los hormigonados de la estructura de control, del canal de descarga y deflector. A la fecha se han terminado los concretos de las pilas 5, 4 y 3, y para la pila 2 queda pendiente el hormigonado de los últimos dos módulos y se continúa la instalación de guías en el lado norte de la compuerta 4 y en compuerta 3, y se está realizando el hormigonado de las guías radiales del vano 4, lado sur.

  • Túneles de carga y pozos de compuertas

    Descripción

    El agua del embalse será conducida hasta las unidades de generación mediante dos túneles de 400 m cada uno con un diámetro de excavación hasta de 10 m de diámetro con pendientes hasta del 17,5%. Las bocatomas de los túneles de conducción serán en forma de codo y tendrán rejas coladeras en forma de cubo. Para el cierre de cada conducción se contará con una compuerta operada por pozo vertical.



    Avance

    Se tiene un avance de ejecución de 88,9% en el túnel 1 y de 75,8% en el túnel 2.

  • Casa de Máquinas

    Descripción

    La casa de máquinas es la estructura donde se ubican los equipos necesarios para convertir la energía potencial en energía eléctrica. La hidroeléctrica de El Quimbo tendrá una casa de máquinas superficial convencional, que albergará dos turbinas tipo Francis de eje vertical con una potencia nominal de 186,3 MW cada una para un total de 400 MW con su respectivo generador.



    Avance

    En la casa de máquinas se realizan actividades de hormigonados de los muros cortafuego en las bahías de transformadores y la instalación de la cubierta. Igualmente se adelantan los montajes electromecánicos de las Turbinas Francis, para la turbina 1 se tiene un avance en montaje de 54,7% ejecutado y un avance de 24,5% en el montaje de la turbina 2.

    En el edificio de control ya se terminaron los hormigonados y tiene un avance de 81% de acabados en el sótano, un avance de 80% en el nivel 1 y un avance de 45% para el nivel 2.

  • Descarga de Fondo

    Descripción

    El Proyecto contará con una descarga de fondo que suministrará el caudal ecológico requerido en términos ambientales. Este túnel es de 437 metros de largo y una sección de 2,70 metros de diámetro útil.



    Avance

    Se realiza el montaje del blindaje tiene un avance de 4,28% en el montaje del blindaje para la Cámara de Compuertas y se tiene finalizado el revestimiento del pozo de toma.



Boletín Informativo No. 25
