Dique

auxiliar

Vertedero

Túneles

de carga

Puente

río Páez

Ataguía

Casa de

Máquinas

Decarga de Fondo

Dique Auxiliar

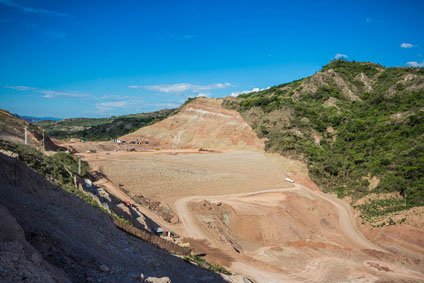

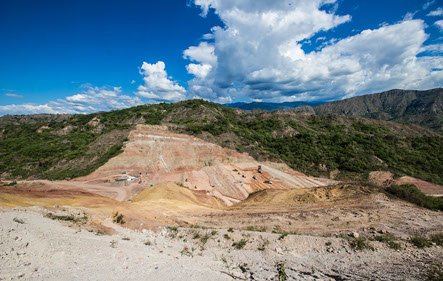

Los rellenos se encuentran en un 23,4% de ejecución, se han puesto unos 0,82 millones m3 de material aproximadamente. El dique auxiliar es una estructura que ayuda a contener el agua del embalse; el volumen total será aproximadamente 3,5 millones de m3 de material compactado.

Vertedero

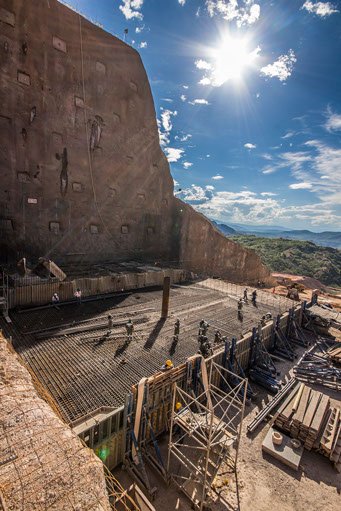

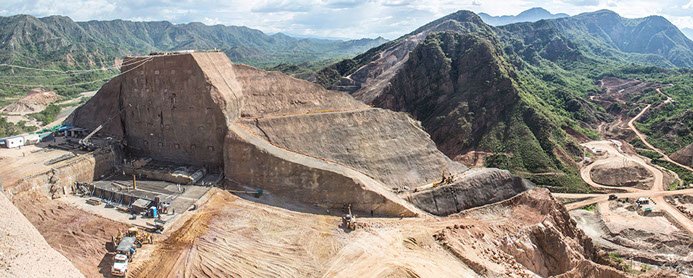

Se inició los hormigones de la estructura de control del vertedero, a la fecha se han ejecutado 2.247 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 5,89%. En cuanto a las excavaciones del canal de descarga, actualmente la excavación se encuentra en la elevación 660 msnm equivalente a un avance del 24,6% del total de 81 m a excavar entre las elevaciones 680 a 599 msnm, esta última elevación corresponde al nivel de fundación del deflector.

Túneles de Carga

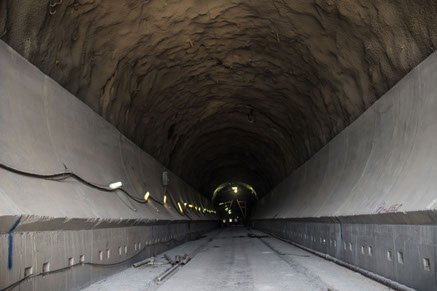

Se avanza en los hormigones de revestimiento de hastiales y bóveda en los dos túneles de carga y excavación de los pozos de compuertas. A la fecha el Contratista ya ejecutó el revestimiento de hastiales y bóveda del túnel de carga No. 1 entre las abscisas K0+000 a K0+93,36. En cuanto al túnel de carga No.2 se ha revestido una longitud de 28,83 m de bóveda entre las Abscisas K0+93,36 a K0+69,53. En este túnel ya se realizó el revestimiento de hastiales en su totalidad.

En cuanto a los pozos de Compuertas, el Contratista inició la excavación del pozo No. 1; a la fecha ha realizado un avance de 15,6 m entre las elevaciones 724,00 a 708,40 msnm que corresponde al 16,11% de un total de 96,44 m. En cuanto el pozo de compuerta No 2 también se inició su excavación; a la fecha, se ha realizado un avance de 2,80 m entre las elevaciones 726 a 723,2 msnm que corresponde al 2,84% de un total de 98,44 m.

Puente Río Páez

Actividad finalizada y el puente se encuentra en operación.

Ataguía

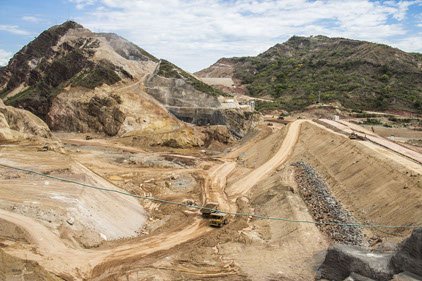

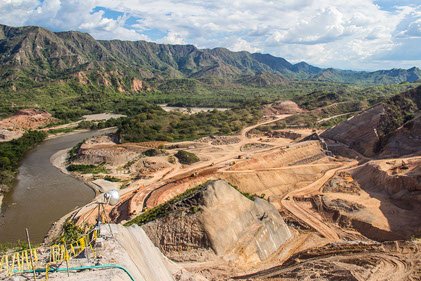

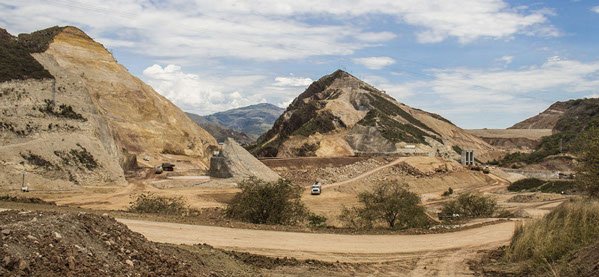

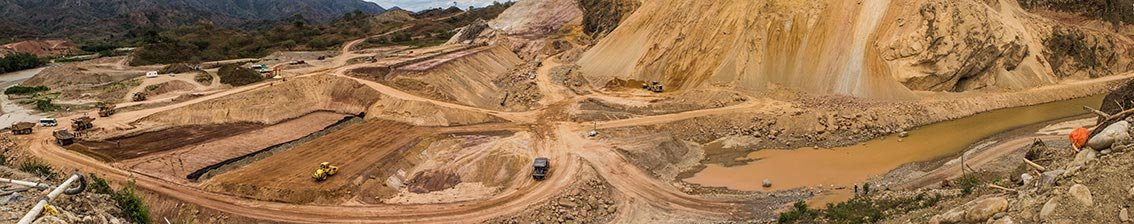

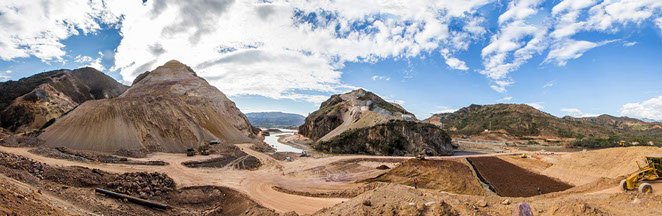

Los trabajos de la ataguía finalizaron en la primera quincena de noviembre de 2012, cuando alcanzó la elevación 616 msnm.

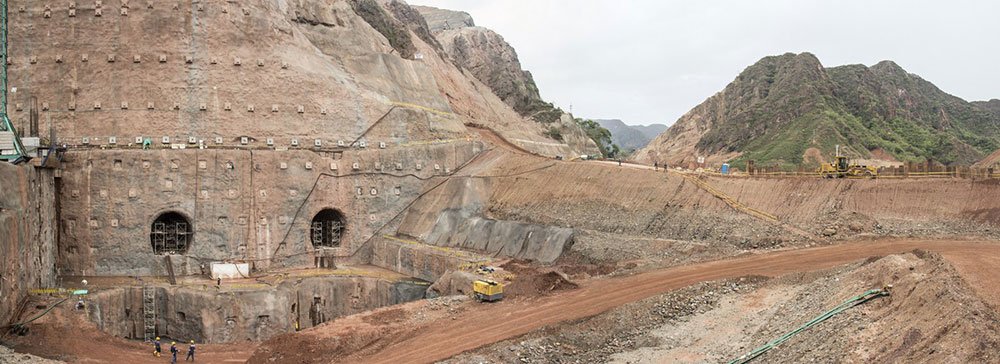

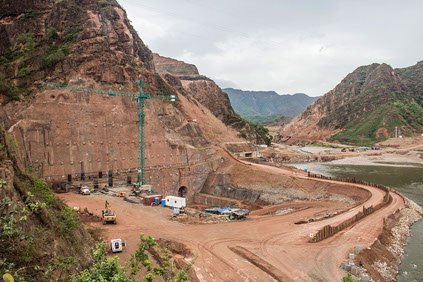

Casa de Máquinas

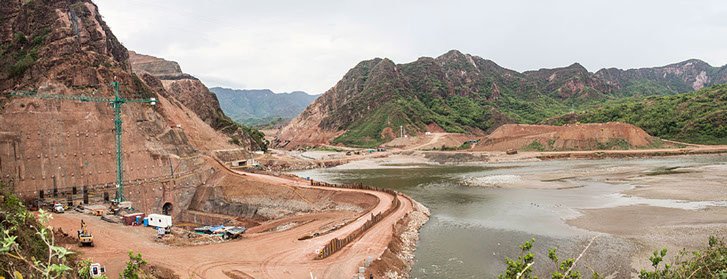

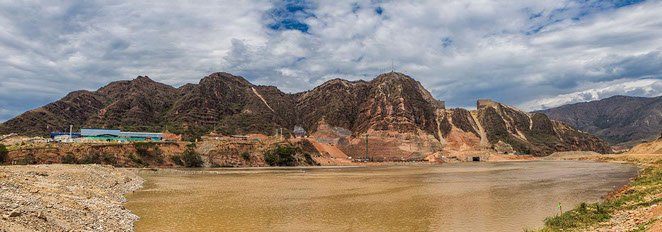

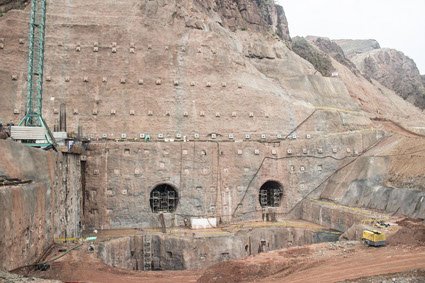

Se inició los trabajos de hormigón de la superestructura de la casa de máquinas en la zona de unidades; a la fecha se ha realizado el vaciado de los hormigones de la losa de fondo del macizo del tubo de aspiración de la unidad de generación No. 1 a la elevación 562,56 y se avanza en la instalación de acero de refuerzo de los muros, columnas y vigas entre las elevaciones 562,56 a 571,39 msnm.

En la zona de montajes se continúa con los hormigones del edificio de control entre las elevaciones 587,56 a 592,4 y en la sala de montajes se avanza con la construcción de columnas y vigas a la elevación 597,63. Los trabajos en este frente son requeridos para iniciar los pre ensambles de los equipos principales de las unidades de generación del proyecto.

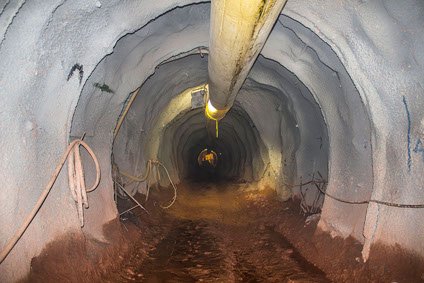

Descarga de Fondo

Continuaron los trabajos de excavación del túnel de descarga de fondo, esté túnel permitirá el paso de agua para asegurar un caudal ecológico durante los inicios del llenado del embalse.  El túnel tiene 437 m de longitud y actualmente restan por excavar 205 m.
