Dique

auxiliar

Vertedero

Túneles

de carga

Puente

río Páez

Ataguía

Casa de

Máquinas

Decarga de Fondo

Dique Auxiliar

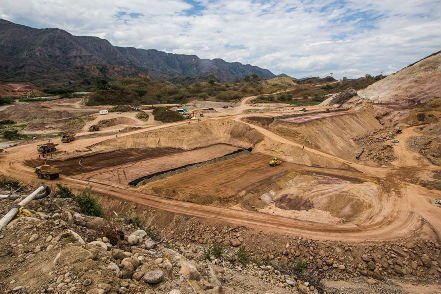

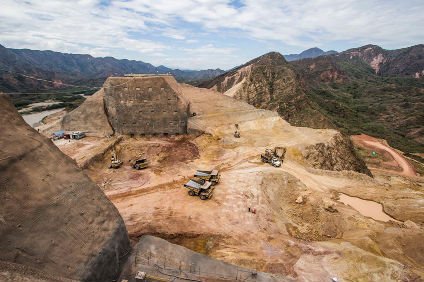

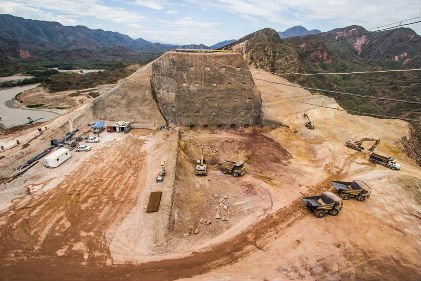

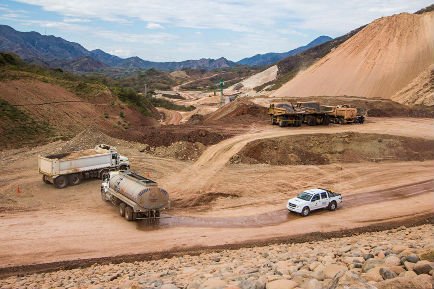

Los rellenos  se encuentran en un 14% de ejecución, se han puesto unos 494.000 m3 de material aproximadamente. El dique auxiliar es una estructura que ayuda a contener el agua del embalse; el volumen total será aproximadamente 3,5 millones de m3 de material compactado.

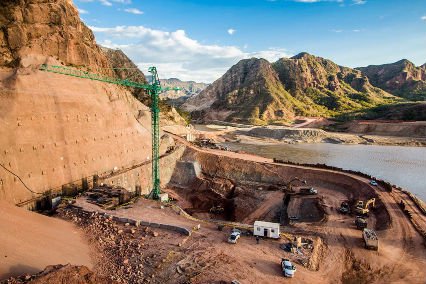

Vertedero

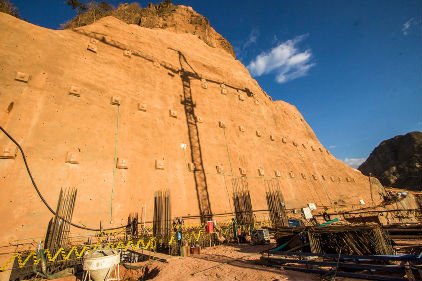

Terminaron las excavaciones de la estructura de control del vertedero, las cuales llegaban hasta la elevación 689 msnm.  Actualmente la excavación se encuentra en la elevación 688 msnm entrando en el sector del canal de descarga del vertedero. A la fecha se han excavado aproximadamente 697.000 m3 de material de un total de unos 795.000 m3.

Túneles de Carga

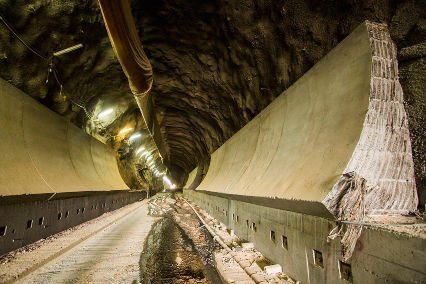

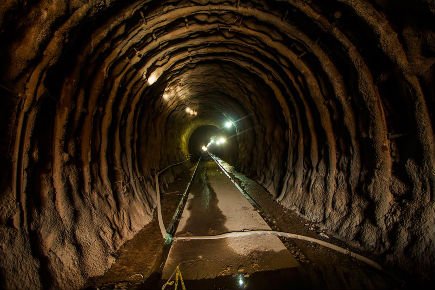

Los túneles de carga son las estructuras por las que se transportará el agua desde el embalse hacia las turbinas.  Los dos túneles se encuentran excavados, lo que permitió el inicio de trabajos de revestimiento en concreto.

Puente Río Páez

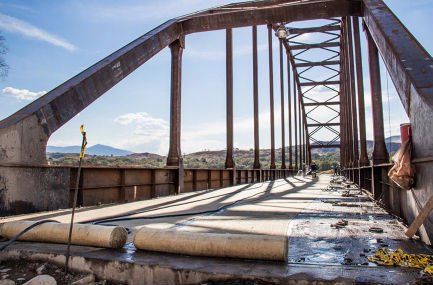

Se realiza el armado de acero de refuerzo para la losa del puente; este puente permitirá el paso del material para los rellenos de la presa desde la margen izquierda del río Páez.

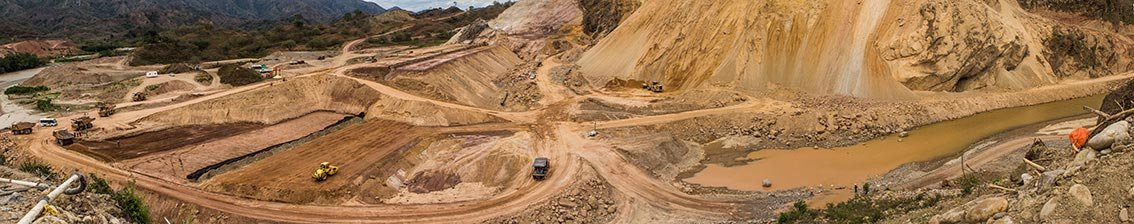

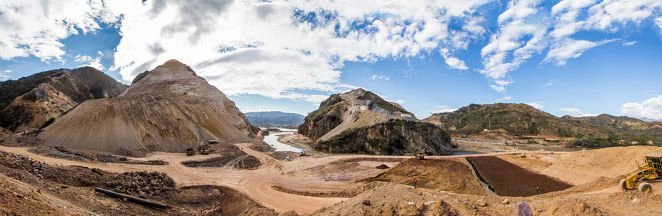

Ataguía

La ataguía es la estructura que permite dar protección durante la construcción de la presa, una parte de esta se encuentra en sector seco y otra en el lecho del río. Los rellenos de la ataguía deben alcanzar la elevación 616 msnm, actualmente se encuentran en la elevación 610 msnm en el sector seco y 599 en sector del lecho del río.

Casa de Máquinas

Continúan los trabajos de excavación en la casa de máquinas. La excavación para las unidades de generación de energía parte desde la cota 592 msnm y debe llegar a la cota 562; actualmente se encuentra en la cota 570; es decir, falta profundizar unos 8 m en la excavación.

También se avanzó en la construcción de la cimentación del área de montaje en el edificio de control; esta estructura también hace parte de la casa de máquinas y es la requerida para realizar los primeros preensambles de las unidades de generación de energía.

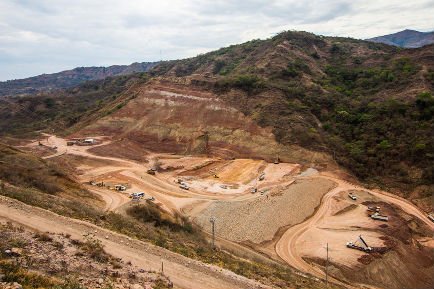

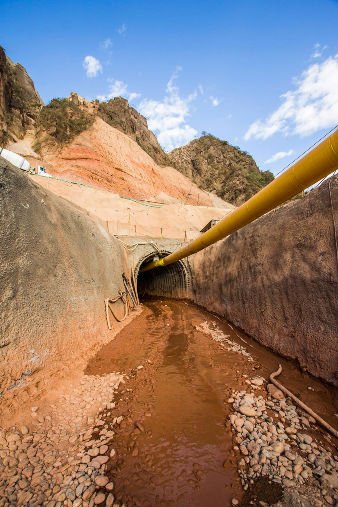

Descarga de Fondo

Se realizan trabajos de excavación del túnel de descarga de fondo, esté túnel permitirá el paso de agua para asegurar un caudal ecológico durante los inicios del llenado del embalse.  El túnel tiene 437 m. de longitud y actualmente se llevan excavados 132 m.
