Dique
auxiliar
Dique
auxiliar
Dique
auxiliar
Vertedero
Vertedero
Vertedero
Portal de entrada
del túnel de
desviación
Portal de entrada
del túnel de
desviación
Portal de entrada
del túnel de
desviación
Túneles
de carga
Túneles
de carga
Túneles
de carga
Pozo de
Compuertas
Pozo de
Compuertas
Pozo de
Compuertas
Puente
río Páez
Puente
río Páez
Puente
río Páez
Ataguía
Ataguía
Ataguía
Casa de
Máquinas
Casa de
Máquinas
Casa de
Máquinas
Edificio
de Control
Edificio
de Control
Edificio
de Control
<
>

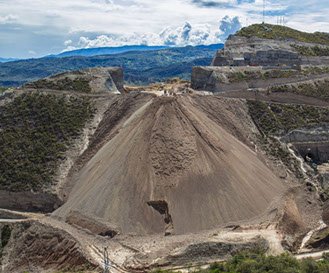

Dique Auxiliar

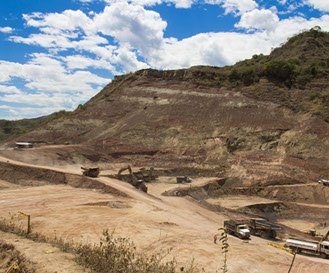

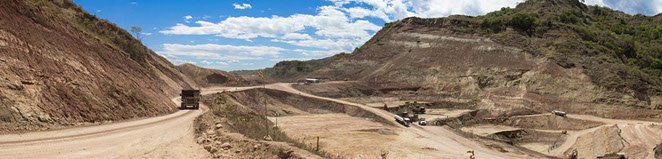

Continúan excavaciones aguas arriba y abajo del eje. Se avanza en los rellenos que deberán llegar hasta la cota 726 cuando esté finalizado el Dique. El dique auxiliar es una estructura que ayuda a contener el agua del embalse y su medida aproximada es de 3,5 millones de m3 de materiales.
<
>

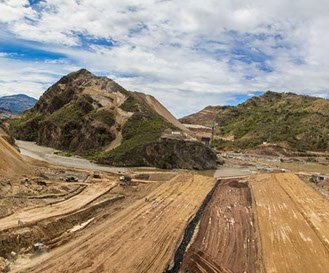

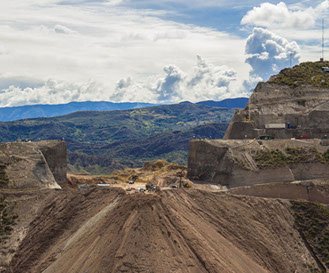

Vertedero

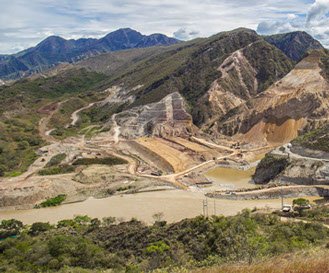

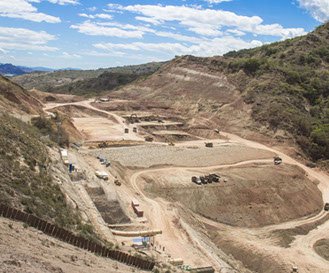

Continúa la excavación de la zona de la estructura de control. Las excavaciones en esta etapa deben llegar a la cota 689,42, actualmente se encuentra en la cota 697.
<
>

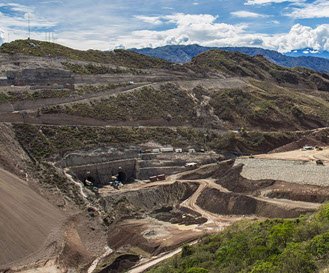

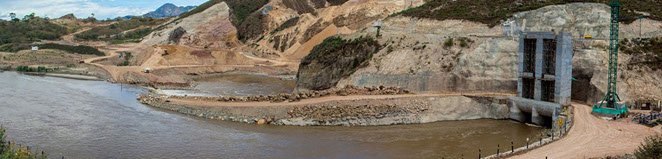

Portal de Entrada del Túnel de Desviación
Continuaron las labores de instalación de guías para compuertas, pila central izquierda y derecha. Durante esta etapa también se dio inicio a la instalación de guías en la entrada izquierda del túnel.
<
>

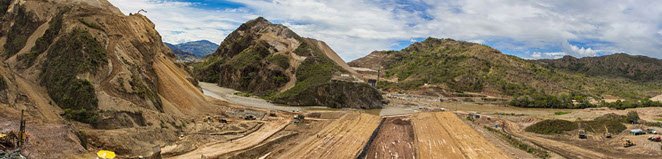

Túneles de Carga

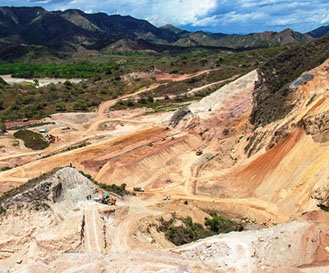

Se encuentra excavados en un buen porcentaje, falta la excavación del portal del salida.
<
>

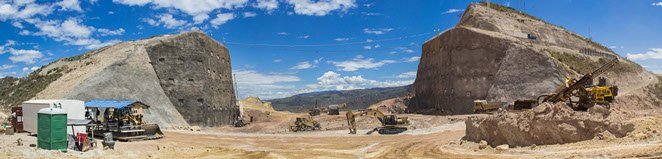

Pozo de Compuertas

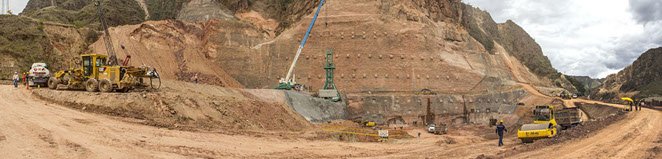

Continuó la actividad de concreto de limpieza, nivelación y la instalación de formaleta para el inicio de la excavación de esta estructura.
<
>

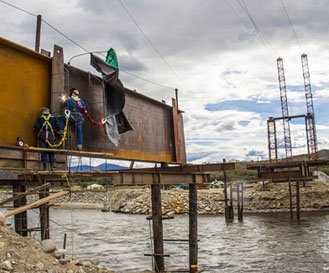

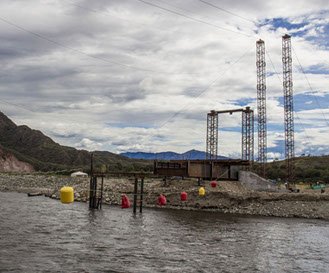

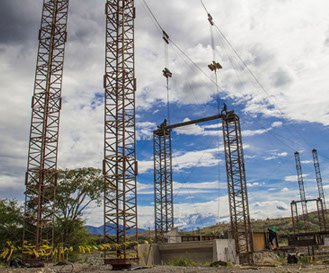

Puente Río Páez
Avanza el montaje de las vigas de rigidez que sirven para soportar las demás estructuras del puente.
<
>

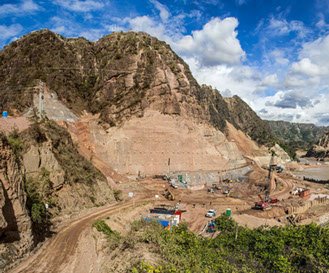

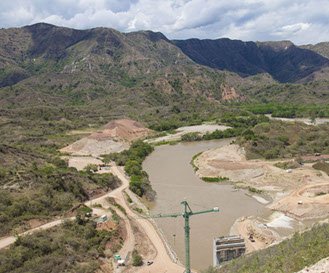

Ataguía

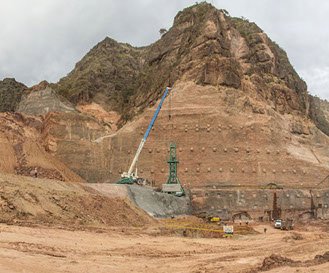

La ataguía es la estructura que permite construir en el lecho seco del río la estructura de la presa. A Hoy, los trabajos de relleno alcanza la cota 600 y deberán llegar a la cota 616.
<
>

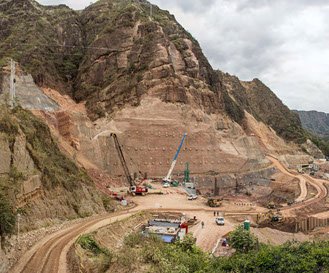

Casa de Máquinas

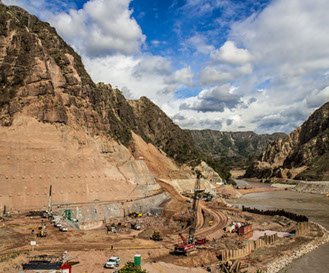

Actualmente La excavación se encuentra en la cota 579 y deberá llegar a la cota 561. La casa de máquinas es una estructura que albergará las dos unidades de generación de energía.
<
>

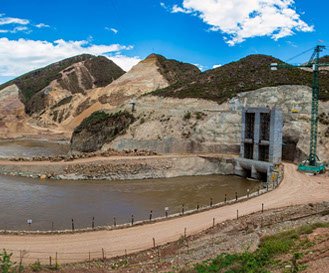

Edificio de Control
Se trabaja en la construcción de las bases del edificio de control (zapatas). El edificio de control es una estructura que ubicará el centro de comando y de supervisión de la casa de máquinas.
