Dique

auxiliar

Vertedero

Túneles

de carga

Rellenos de la presa

Casa de

Máquinas

Descarga de Fondo

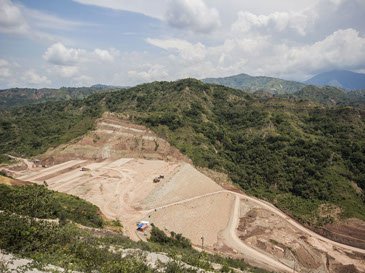

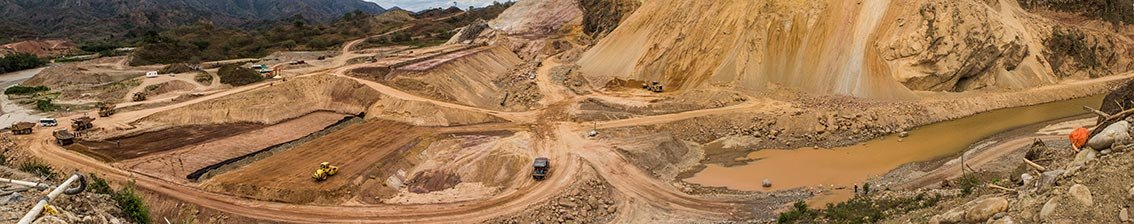

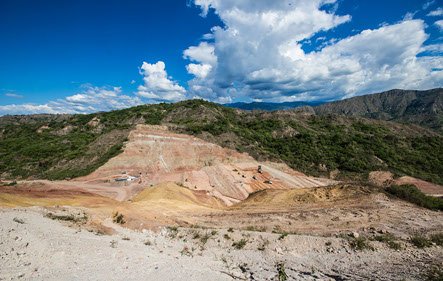

Dique Auxiliar

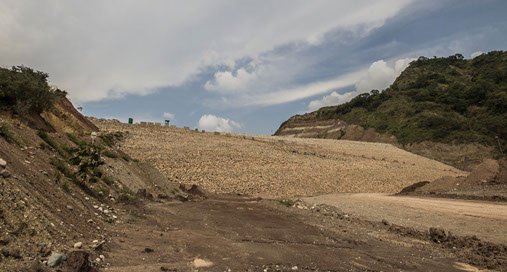

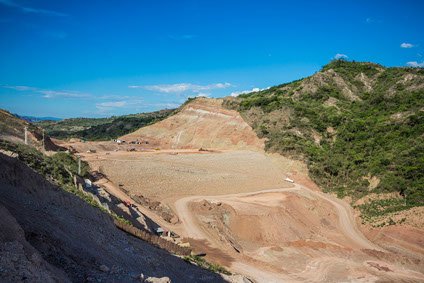

El dique auxiliar es una estructura suplementaria que ayuda a contener el agua del embalse; el volumen total será aproximadamente 3,5 millones de m3 de material compactado. Los rellenos se encuentran en un 28,2% de ejecución, se han colocado unos 0,99 millones m3 de material aproximadamente.

Vertedero

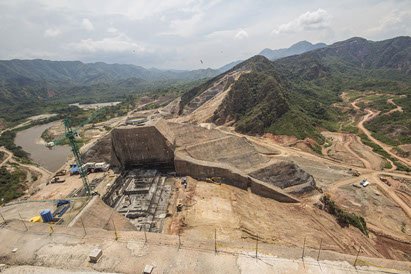

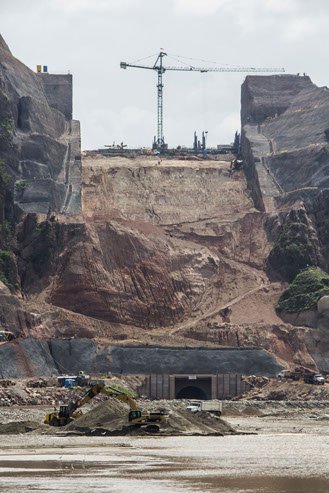

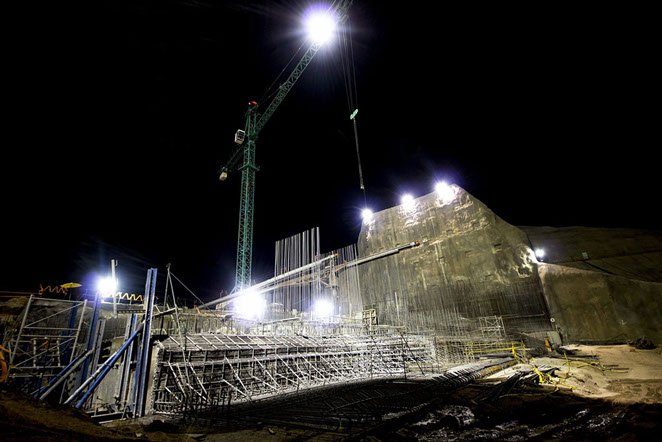

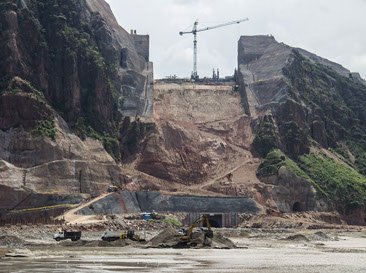

Se avanza con los hormigones de la estructura de control del vertedero, a la fecha se han ejecutado 5.726 m3 de hormigón de un total de 38.200 m3 de esta estructura que corresponden al 14,98%. En cuanto a las excavaciones del canal de descarga, actualmente la excavación se encuentra en la elevación 645 msnm equivalente a un avance del 43,2% del total de 80 m a excavar entre las elevaciones 680 a 599 msnm, esta última elevación corresponde al nivel de fundación del deflector.

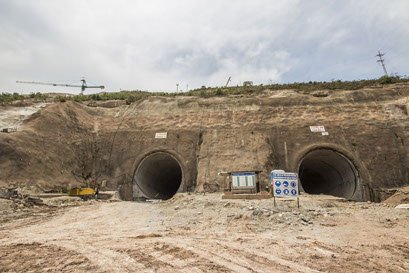

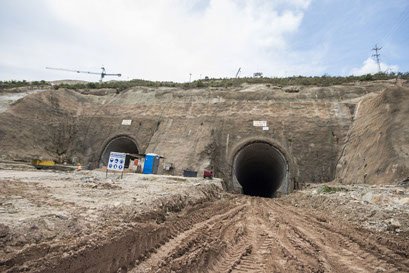

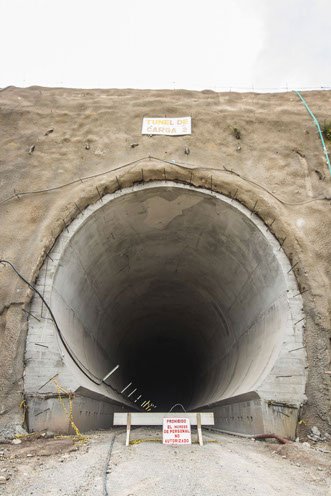

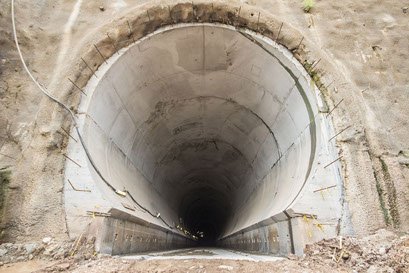

Túneles de carga y Pozos de compuertas:

Se iniciaron los trabajos de fabricación y ensamble de los blindajes de los túneles de carga. Actualmente se cuenta con un avance de 12% de las virolas armadas del túnel 1 y el 8% del túnel 2. Los hormigones de hastiales y bóveda del tramo aguas arriba del sector de compuertas ya está finalizado.



En cuanto a los pozos de compuertas el pozo No. 1 a la fecha ha realizado un avance de 40 m que corresponde al 41,5% de un total de 96,44 m. En cuanto el pozo de compuerta No 2, se ha realizado un avance de 23 m, que corresponde al 23 % de un total de 98,44 m.

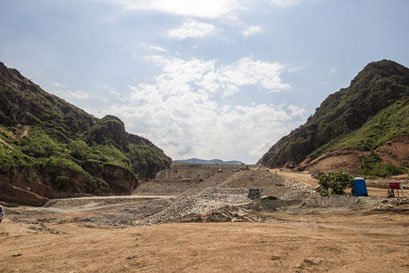

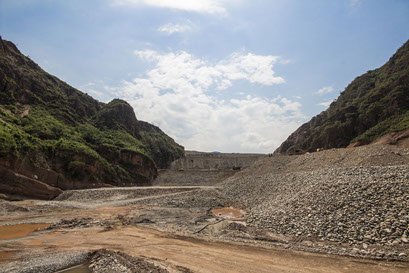

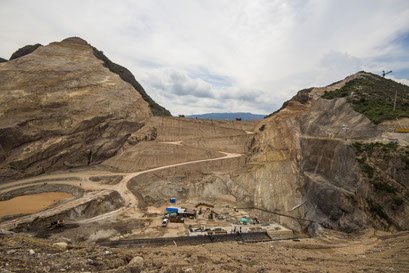

Rellenos de la presa

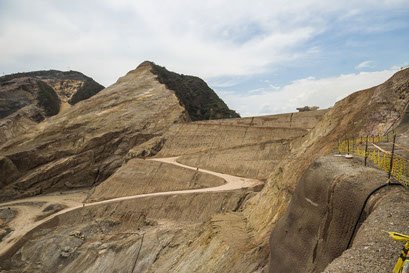

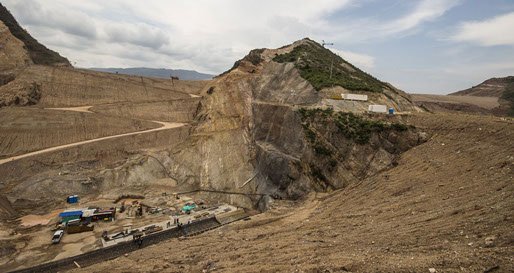

Continúa la ejecución de los rellenos de la presa, a la fecha se han colocado 0,82 millones de m3 de material de un total de 8,6 millones de m3 de material compactado previstos, lo que representa un avance de 9,6%. La presa es la estructura de contención principal para el embalsar el agua.



Señalamos que durante el periodo finalizaron los rellenos de la etapa 1 de la presa a la elevación 630, estos rellenos del orden de 0,6 millones de m3, representan seguridad por riesgo hidrológico.

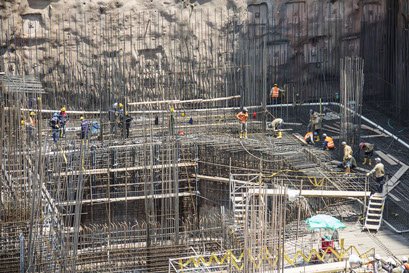

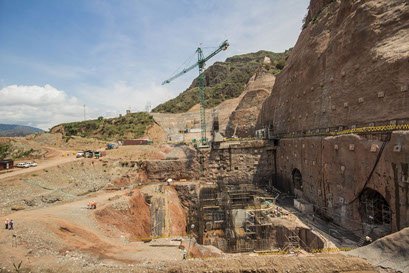

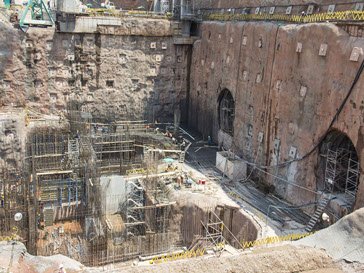

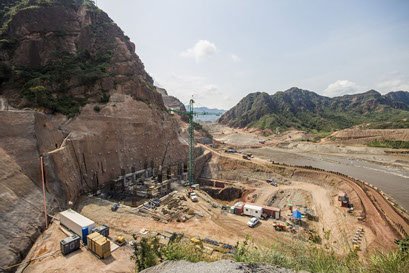

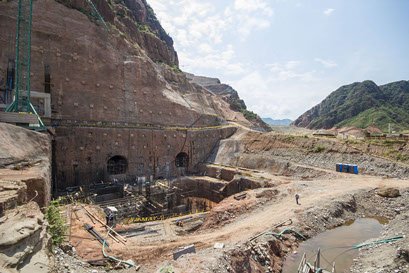

Casa de Máquinas

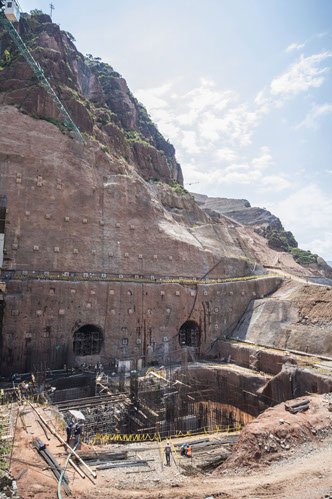

Se avanza con los hormigones de la superestructura de la casa de máquinas en la zona de unidades; a la fecha se ha continúan con los hormigones de muros y columnas de la unidad de generación No. 1 necesarios para el inicio de los montajes electromecánicos previsto para el primer trimestre de 2013.



En la zona de montajes se continúan con los hormigones de losas, muros y columnas del edificio de Control y sala de montajes. Los trabajos en este frente son requeridos para el preesamble de los equipos principales de las unidades de generación del proyecto.

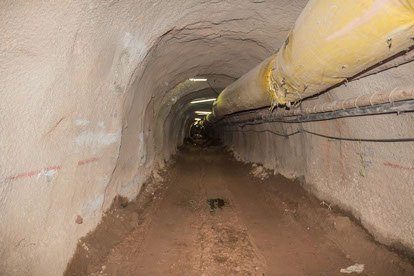

Descarga de Fondo

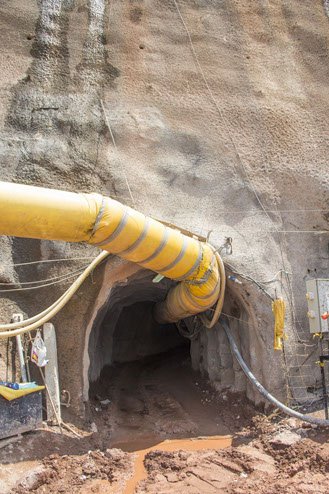

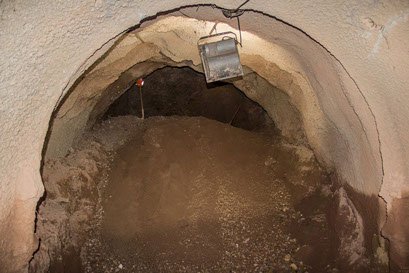

Continuaron los trabajos de excavación del túnel de descarga de fondo, esté túnel permitirá el paso de agua durante la etapa de llenado con el fin de asegurar un caudal ecológico aguas abajo del sitio de presa.  El túnel tiene 437 m de longitud y actualmente restan por excavar 148 m.





Boletín Informativo No. 14
