Dique

auxiliar

Vertedero

Túneles

de carga

Puente

río Páez

Ataguía

Casa de

Máquinas

Decarga de Fondo

Dique Auxiliar

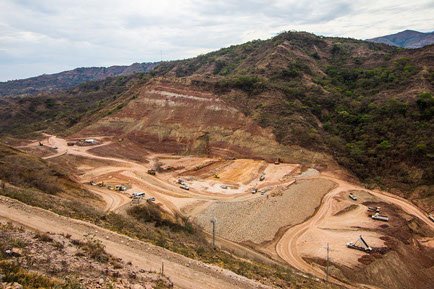

El dique auxiliar es una estructura que ayuda a contener el agua del embalse. El avance de los rellenos es del 17%, que corresponde a un volumen de 0,61 millones de m3 del volumen total previsto de 3,5 millones de m3.

Vertedero

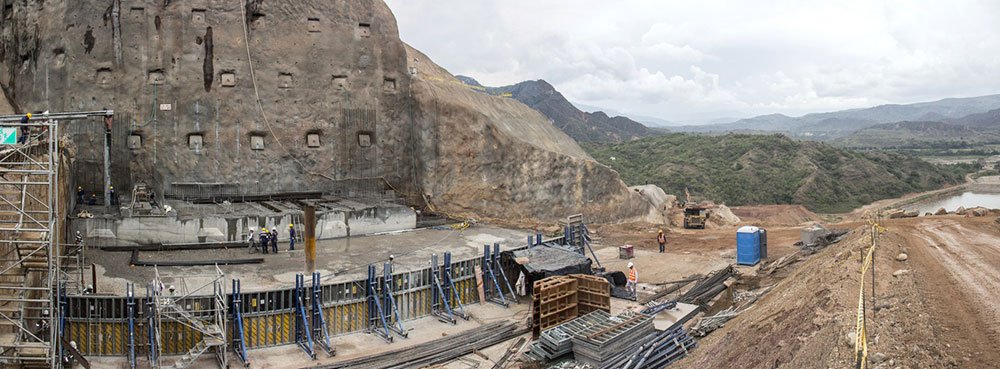

Se iniciaron las actividades preliminares de hormigón de la estructura de control del vertedero, pila 5 y pila 4.  En cuanto a las actividades de excavación, se avanza en la zona del canal de descarga parte alta entre la elevación 688 a 686 msnm. A la fecha se han excavado 0,74 millones de m3 de un total previsto de 1,02 millones de m3.

Túneles de Carga

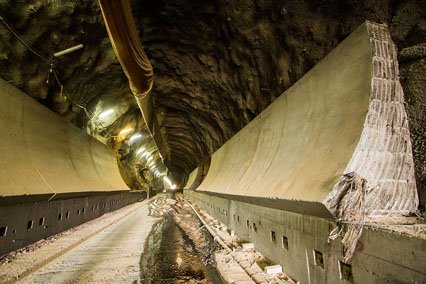

Se inició con el revestimiento de los túneles de carga, a la fecha el túnel de carga 1 cuenta con el 100% del revestimiento en hastiales mientras que el avance del túnel de carga 2 es del 52% de revestimiento en hastíales. Se realizó la excavación del pozo piloto, de los pozos de compuertas de ambos túneles y se avanza en la excavación para el ensanche a las líneas teóricas del pozo de compuertas 1.

Puente Río Páez

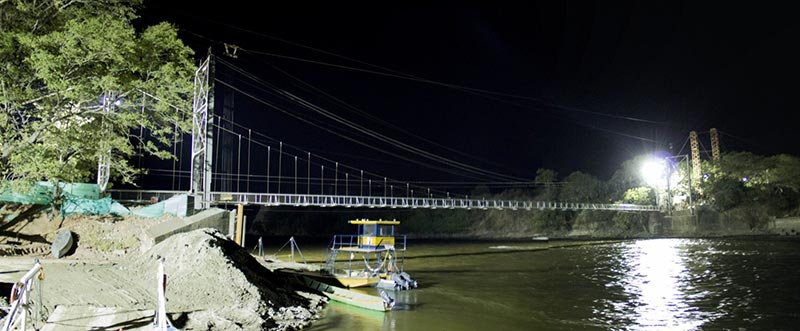

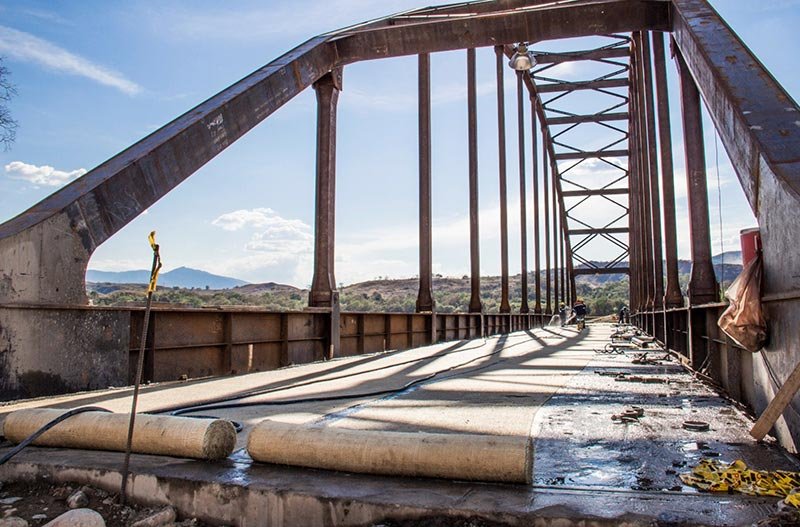

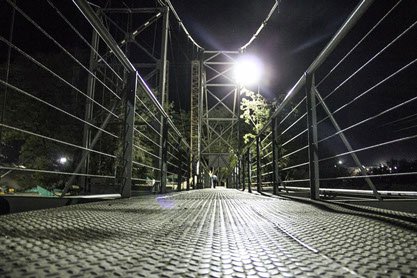

Se puso en operación el puente sobre el río Páez una vez se realizó el hormigón de la losa y la prueba de carga. Este puente permitirá el traslado de materiales para los rellenos de la presa desde las fuentes ubicadas en la margen izquierda del río Páez.

Ataguía

La ataguía es la estructura que permite dar protección o seguro hidrológico durante la construcción de la presa, una parte de esta se encuentra en sector seco y otra en el lecho del río (sector húmedo). Los rellenos de la ataguía deben alcanzar la elevación 616 msnm, actualmente se encuentran en la elevación 614 msnm en el sector seco y 599,5 en sector del lecho del río.

Casa de Máquinas

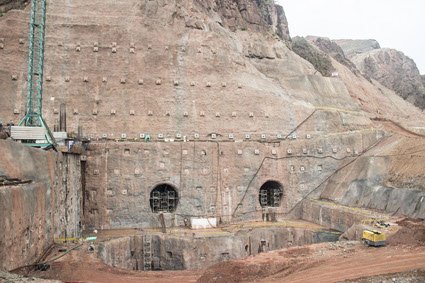

Se continúan los trabajos de excavación en la casa de máquinas en la zona de unidades. La excavación de esta zona comenzó desde la cota 592 msnm y debe llegar a la cota 562; actualmente se encuentra en la cota 564 aproximadamente; es decir, falta excavar una profundidad de 2,0 m.

También se avanzó en la construcción de la cimentación del área de montaje en el edificio de control; esta estructura también hace parte de la casa de máquinas y es la requerida para realizar los primeros pre ensambles de las unidades de generación de energía.

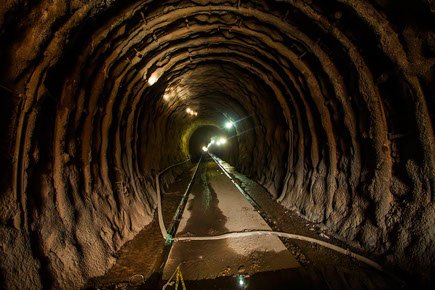

Descarga de Fondo

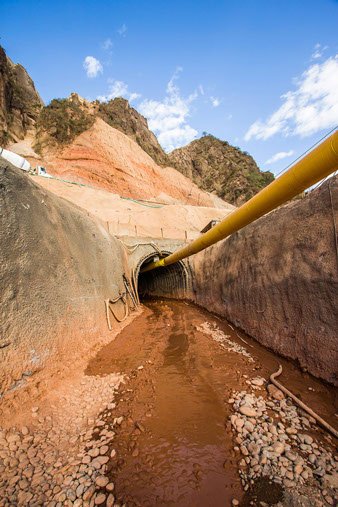

Se realizan trabajos de excavación del túnel de descarga de fondo, esté túnel permitirá el paso de agua durante el llenado del embalse de tal forma que se garantice un caudal ecológico.  El túnel tiene 437 m. de longitud y actualmente se han excavado 177 m.
