Boletín Informativo No. 29

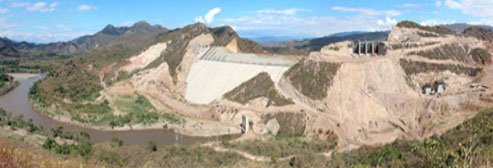

  • Avance General de las Obras

    El avance general de las obras es del 72%

  • Presa

    Descripción

    La presa de la hidroeléctrica de El Quimbo será de grava y enrocado con cara de concreto. La presa es la estructura de contención principal para embalsar el agua. Será una barrera de 151 metros de alto y 645 metros de largo en forma piramidal que permitirá embalsar el agua del río Magdalena que se utilizará en la generación de energía eléctrica.



    Avance

    A la fecha se han colocado 7.1 millones de metros cúbicos de relleno compactado en la presa, lo que equivale al 84,6% de avance global.

  • Dique Auxiliar

    Descripción

    También ayudará a contener el embalse un dique auxiliar de 66 metros de alto y 445 metros de largo en la margen derecha del río Magdalena. El volumen total será aproximadamente de 3,5 millones de m3 de material compactado.



    Avance

    Se avanzó en la conformación y limpieza del talud izquierdo aguas arriba.



  • Vertedero

    Descripción

    El vertedero consiste en una estructura de canales abiertos con cuatro compuertas radiales de 14 m de ancho por 18 m de alto que permiten controlar el nivel del embalse mediante el paso controlado de agua, en caso de crecientes del río Magdalena o si el embalse alcanza su máxima capacidad. Tendrá una capacidad máxima de descarga de 11.886 m3/s, un canal de aproximación a la cota 696 msnm y un canal de descarga rectangular de 69 m de ancho y 210 m de longitud.



    Avance

    Se continúa la construcción de losas del canal de descarga. Asimismo, se avanza con la construcción de la franja E desde el deflector al segundo aireador tramos 1 a 4. Se adelantaron trabajos de preparación de losas por la franja C en el aireador No.1 con el hormigón de la etapa C-12 de la secuencia. Durante este periodo se realizó el hormigón de los tramos 4 a 6 del muro derecho y se inició el trabajo de acero de refuerzo y encofrado del tramo 7. El avance en los concretos del canal de descarga es de 58,8%. Durante el periodo permanecen concentrados los recursos en la construcción del babero para poder continuar con la construcción del deflector estructural en zona central y derecha. A la fecha se tiene un avance en los concretos del deflector correspondiente a un 7%. El avance en la colocación de concretos de la estructura de control es de 98%, durante el periodo se adelantan trabajos en las pilas 1, 2, 3, 4 y 5.

  • Túneles de carga y pozos de compuertas

    Descripción

    El agua del embalse será conducida hasta las unidades de generación mediante dos túneles de 400 m cada uno con un diámetro de excavación hasta de 10 m de diámetro con pendientes hasta del 17,5%. Las bocatomas de los túneles de conducción serán en forma de codo y tendrán rejas coladeras en forma de cubo. Para el cierre de cada conducción se contará con una compuerta operada por pozo vertical.



    Avance

    Continúan los trabajos de blindaje de la transición en el túnel de carga 1. El avance en la transición es de 47,61%. Durante el periodo se continuó con el amarre de acero y la fundida de concreto en las bocatomas. El avance acumulado de la estructura de la bocatoma túnel 1  al periodo es del 64,7%. En la fabricación del blindaje del Túnel 1, el porcentaje de avance es del 66,7% y en el túnel 2 es del 55,55%.

  • Casa de Máquinas

    Descripción

    La casa de máquinas es la estructura donde se ubican los equipos necesarios para convertir la energía potencial en energía eléctrica. La hidroeléctrica de El Quimbo tendrá una casa de máquinas superficial convencional, que albergará dos turbinas tipo Francis de eje vertical con una potencia nominal de 186,3 MW cada una para un total de 400 MW con su respectivo generador.



    Avance

    A la fecha se han ejecutado 19,350 m3, lo que corresponde al 99.68% de la estructura de la Casa de Máquinas. Los transformadores ya están en sitio de Casa de Máquinas y se encuentran en proceso de llenado del aceite. Actualmente se está trabajando en el montaje para la generación de la unidades 1 y 2.

  • Descarga de Fondo

    Descripción

    El Proyecto contará con una descarga de fondo que suministrará el caudal ecológico requerido en la Licencia Ambiental. Este túnel es de 437 metros de largo y una sección de 2,70 metros de diámetro útil.



    Avance

    Finalizó soldadura montaje de la parte superior de la caja compuerta 2. Está pendiente la ejecución del portal salida que se construirá una vez finalice el montaje mecánico de las compuertas.



  • Vías Sustitutivas

    La reposición de la infraestructura física es un compromiso que tiene Emgesa incluido en el Plan de Manejo Ambiental del Proyecto Hidroeléctrico El Quimbo. Las vías sustitutivas son todas aquellas vías que pueden afectarse por la construcción del proyecto y que serán restituidas en su totalidad.



    El tramo I tiene un avance de 56%, el tramo II tiene un avance de 37,50%,  y el tramo III tiene un avance de 28,06%; en estos tramos las actividades que se vienen realizando consisten en: armado de acero para muros de contención y zanjas de coronación, construcción de pilas, construcción de vigas prefabricada, pilotaje en del sector de vigas reforzadas, etc . Estas vías corresponden a la reposición de la infraestructura vial ofrecida por el proyecto.
